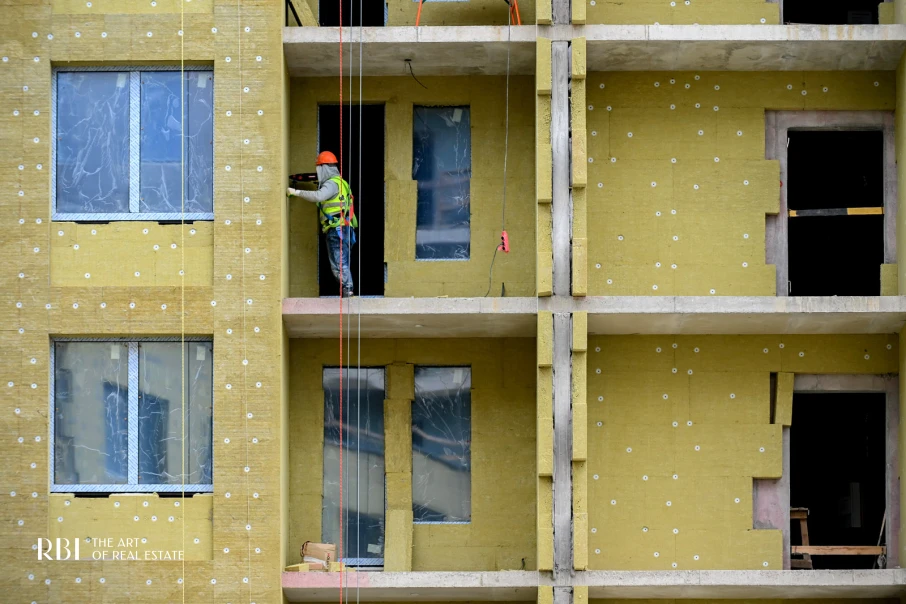

Кровлю жилых секций заканчивают, на крыше паркинга делают кровлю двора. Алюминиевые окна почти все на месте, фасад утепляют и начали облицовку клинкерным кирпичом и плиткой. Внутри заливают стяжку, ставят лифты, идёт черновая отделка квартир и парадных, монтируют инженерные сети.

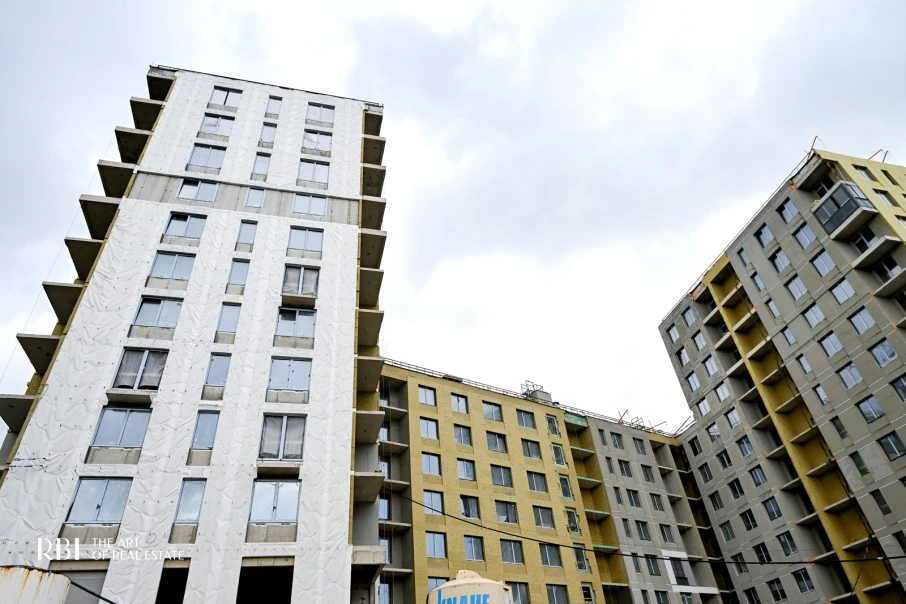

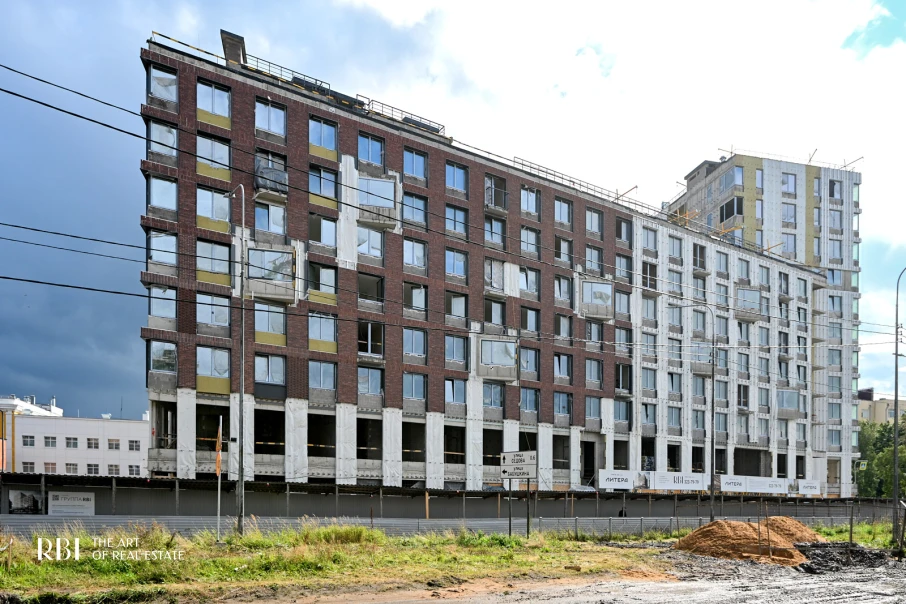

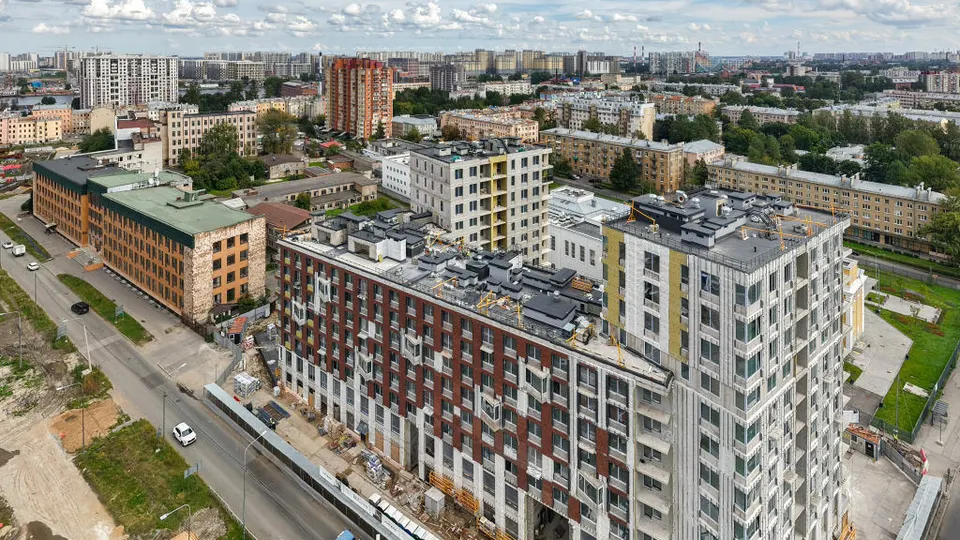

Площадка с высоты, август 2026. Съёмка застройщика. Панораму можно вращать мышью или пальцем.

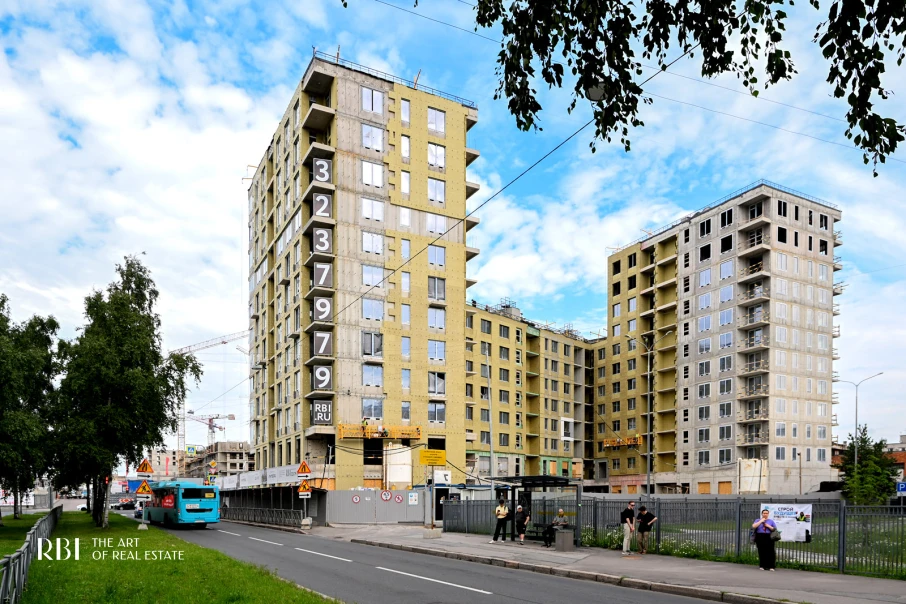

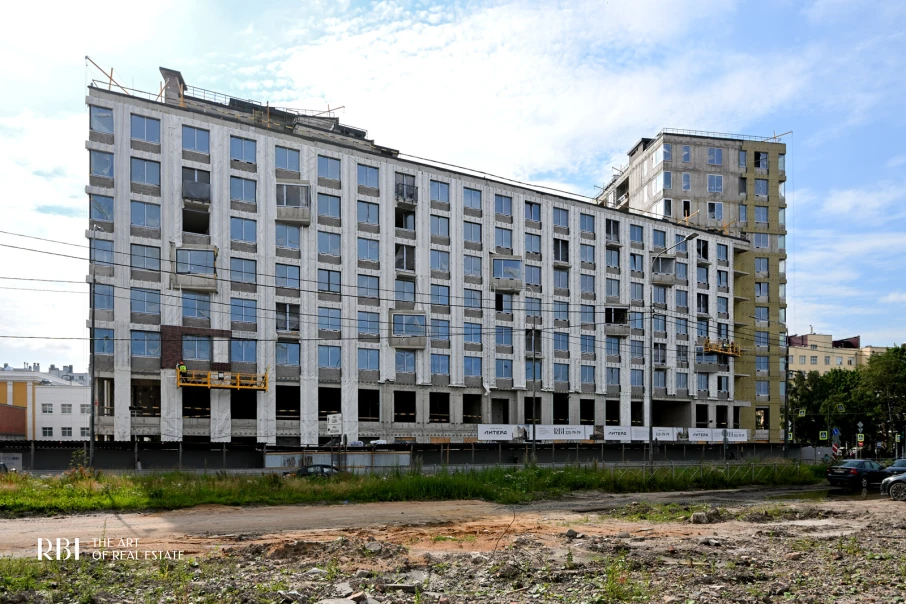

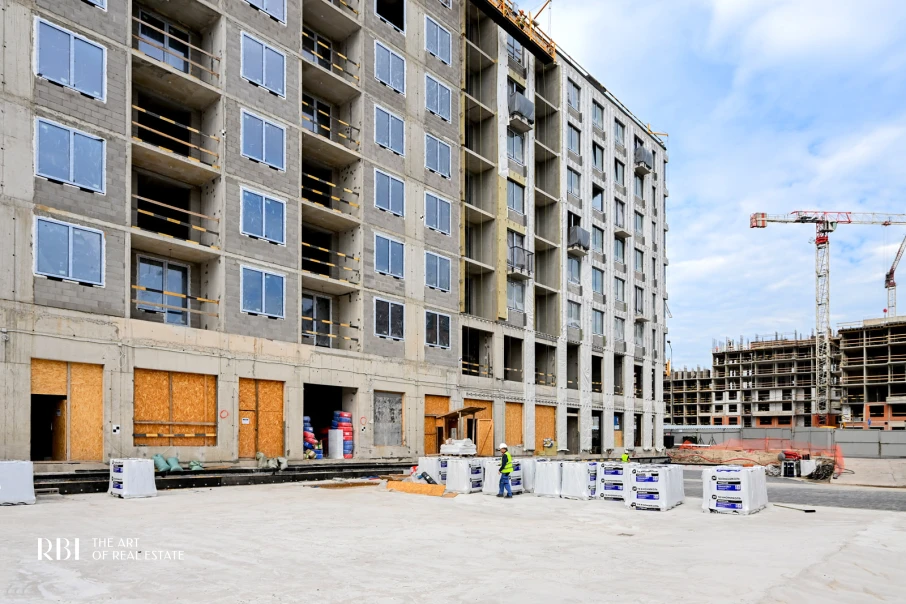

Июль 2026

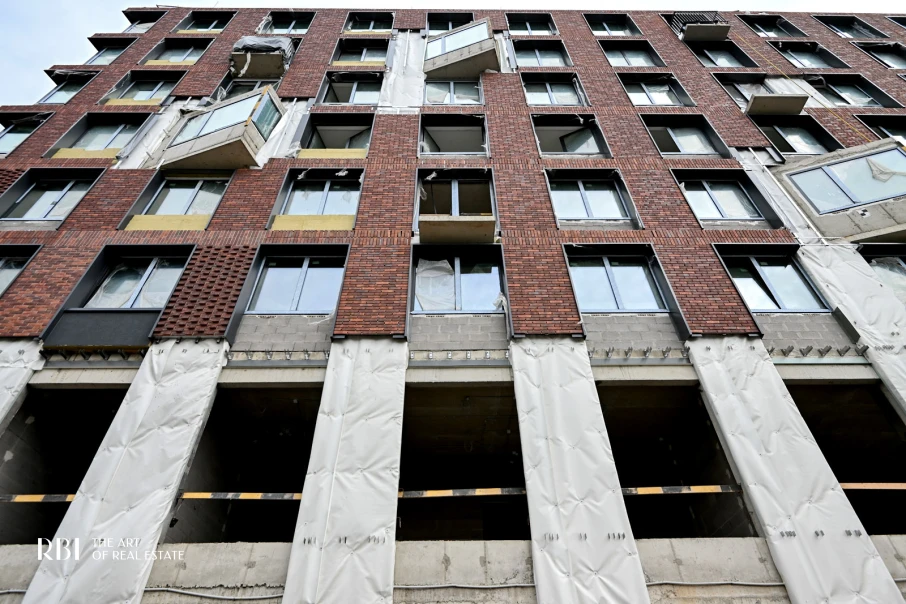

Кровля готова на 95 %
Кровля выполнена на 95 %, наружные сети водопровода и канализации — тоже. Окна стоят на 70 %. Отопление, вентиляция, водопровод и электрика внутри готовы наполовину, стяжка пола — на 50 %. Лифты смонтированы на 30 %, фасад и кровля паркинга — на 15 %, отделка начата.

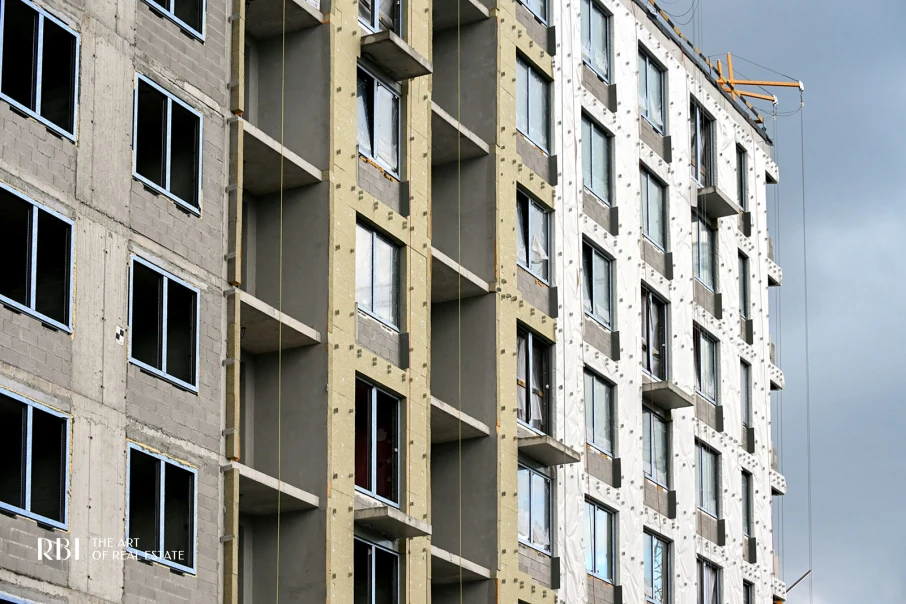

Июнь 2026

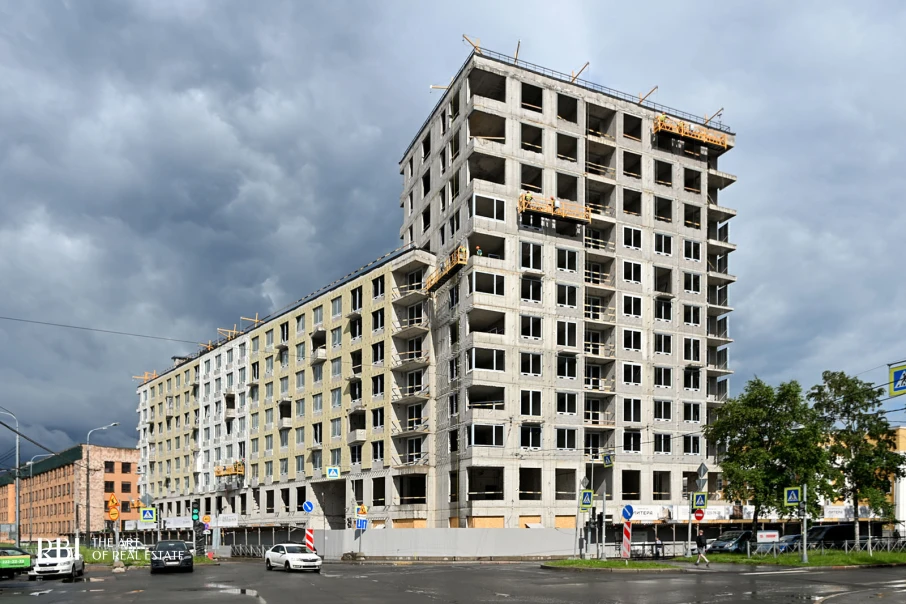

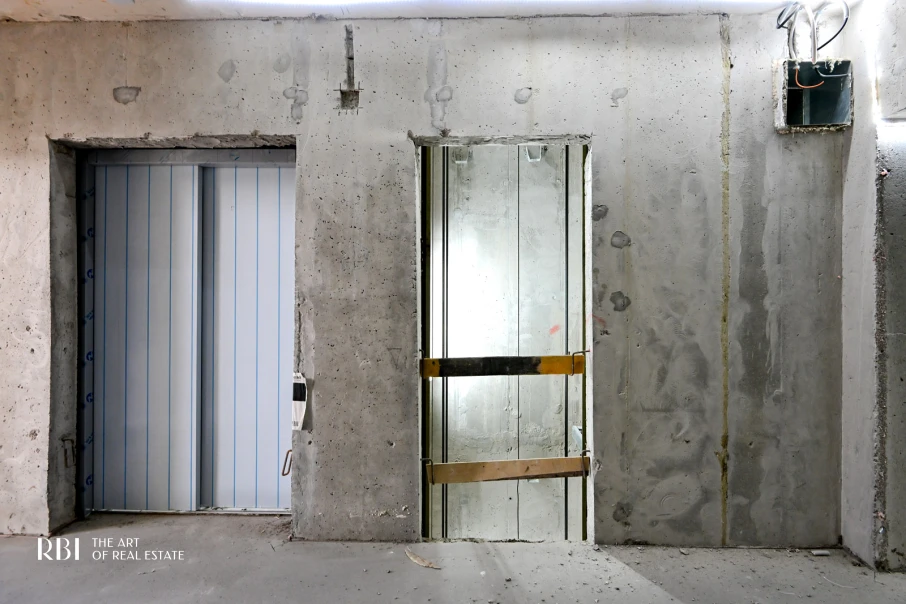

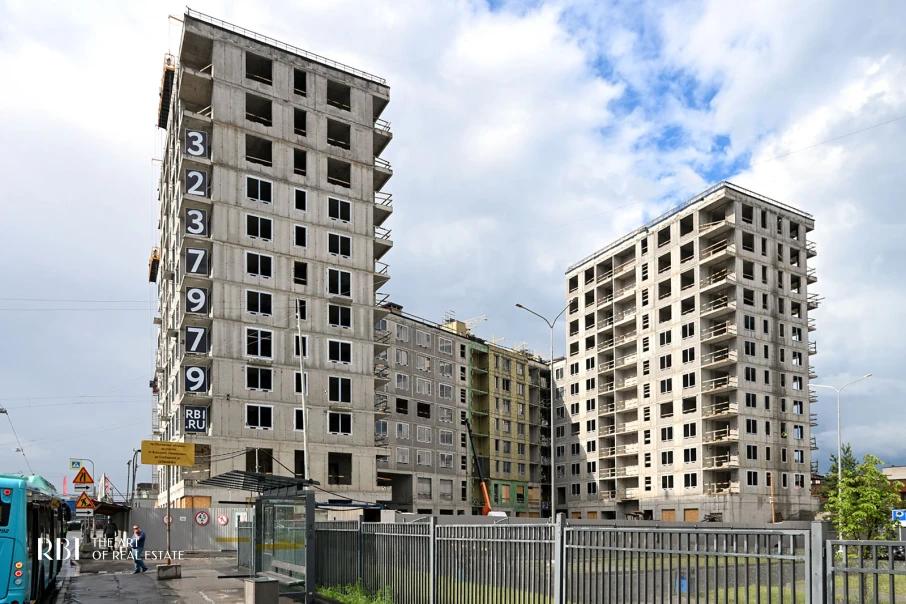

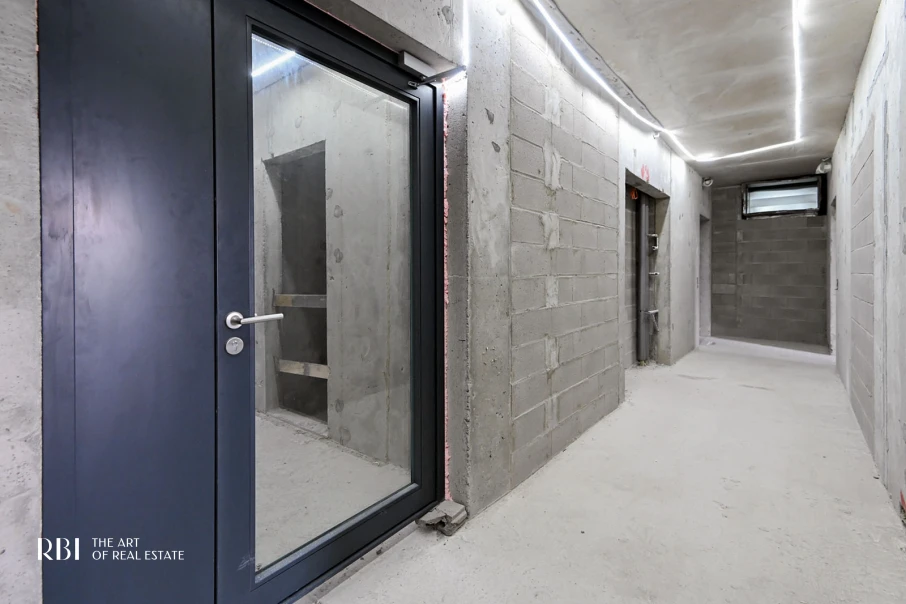

Начали лифты и отделку
Кровлю жилых секций заканчивают, начали кровлю над паркингом. Продолжаются окна и утепление фасада. В июне начали ставить ограждения, заливать стяжку в квартирах и общих зонах, монтировать лифты и вести отделку.

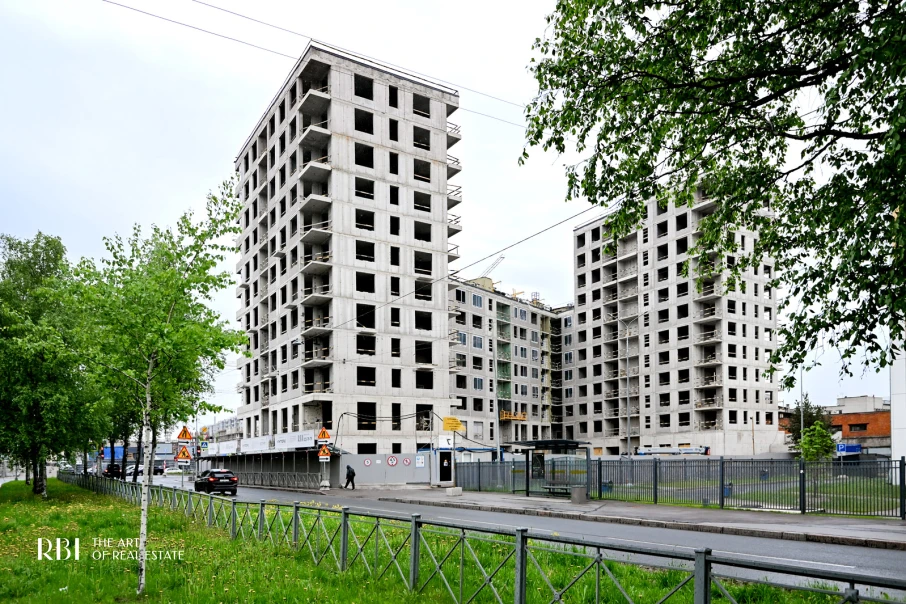

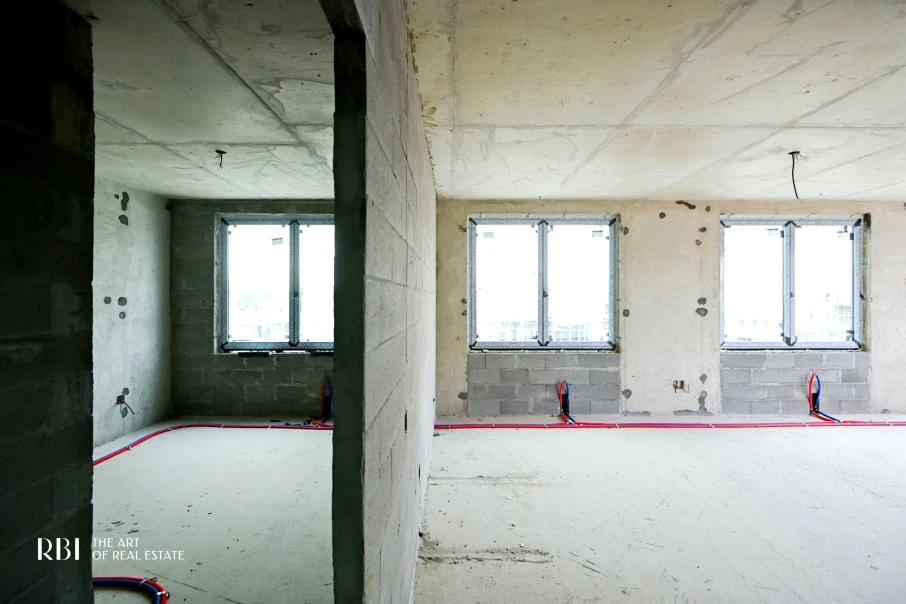

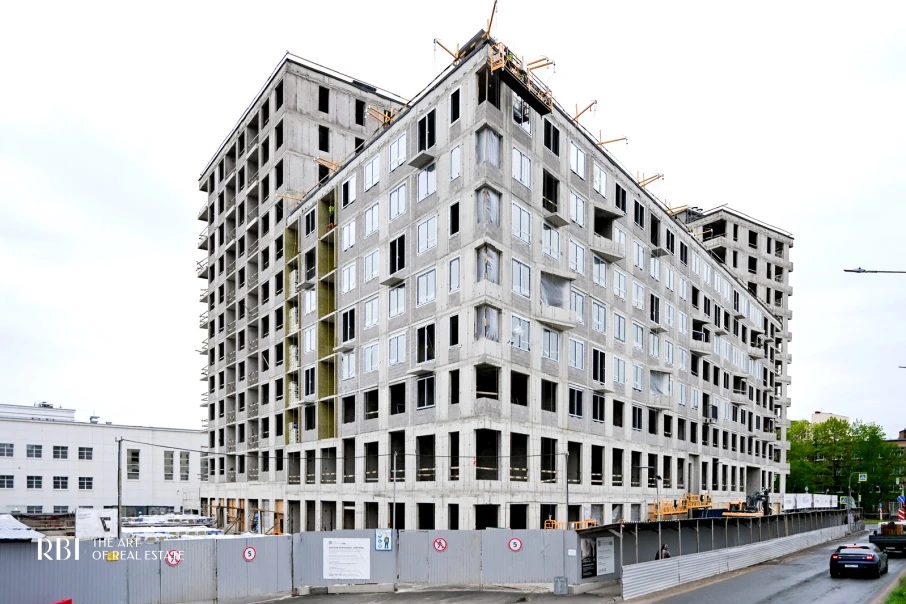

Май 2026
Стены на всех этажах готовы

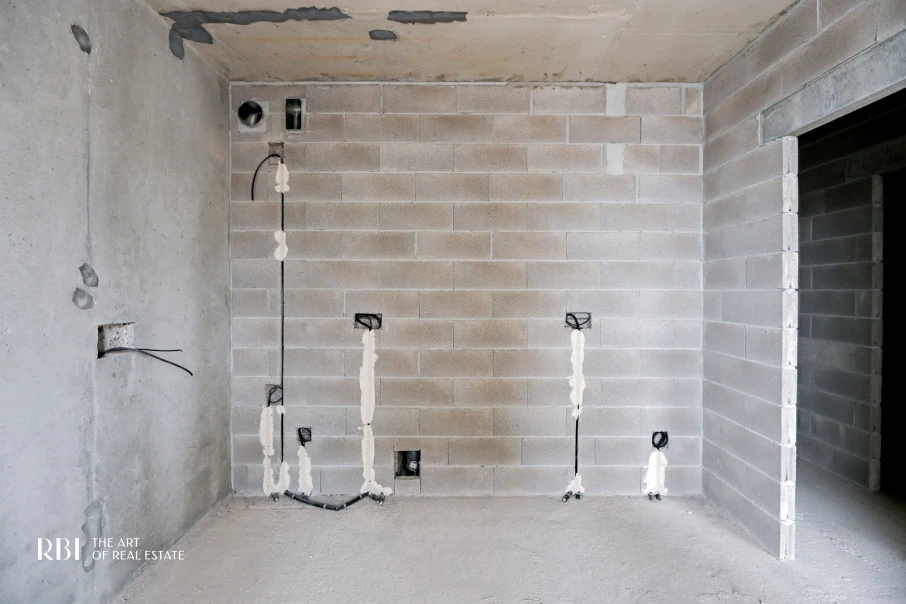

В мае закончили кладку наружных и межквартирных стен на всех этажах. В квартирах разводят отопление, идут вентиляция, водопровод, электрика, кровля и окна. Начались фасадные работы: утепление минеральной ватой.

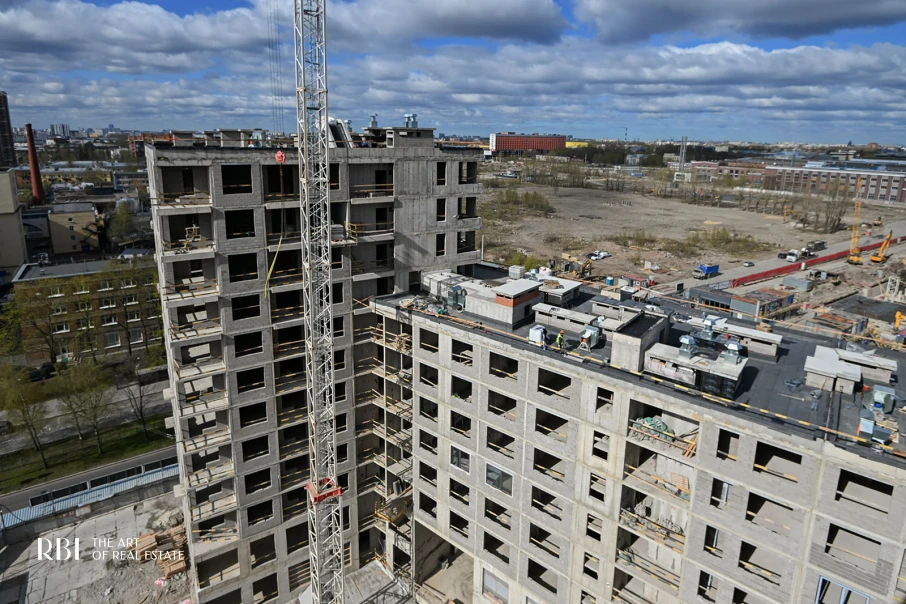

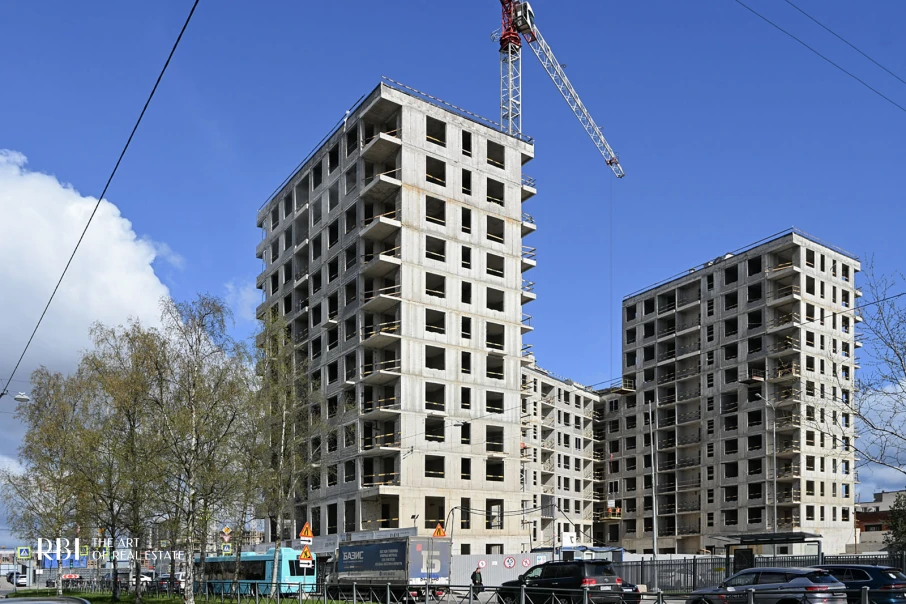

Апрель 2026

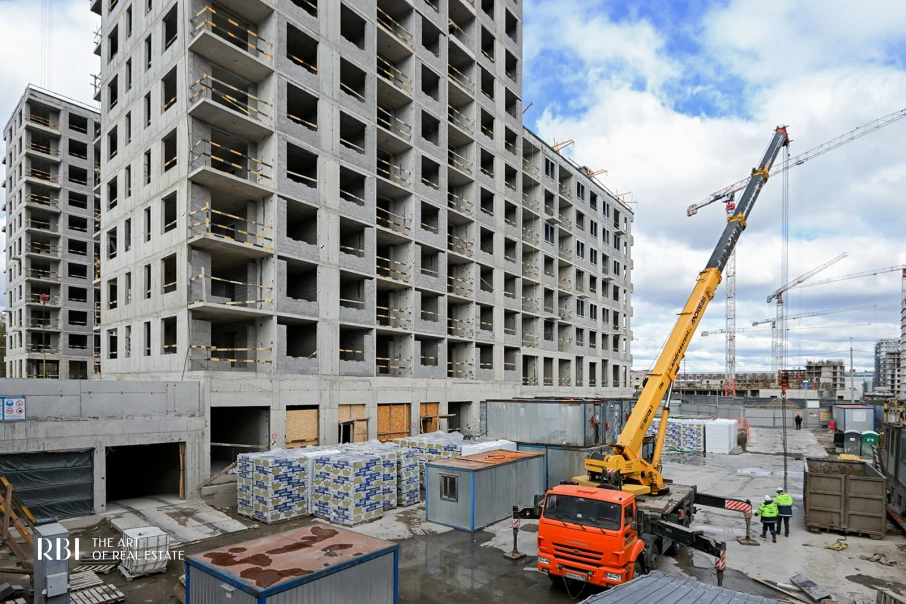

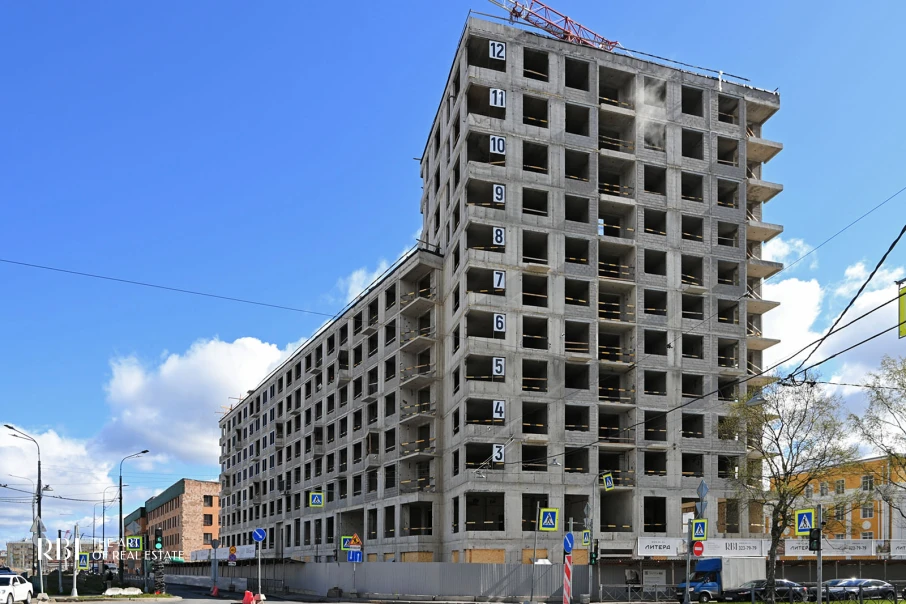

Начали ставить окна
Кладка стен идёт на верхних этажах, надстройки на кровле выложены. В апреле начали монтаж алюминиевых окон. Параллельно ведут внутренние инженерные сети и кровлю.

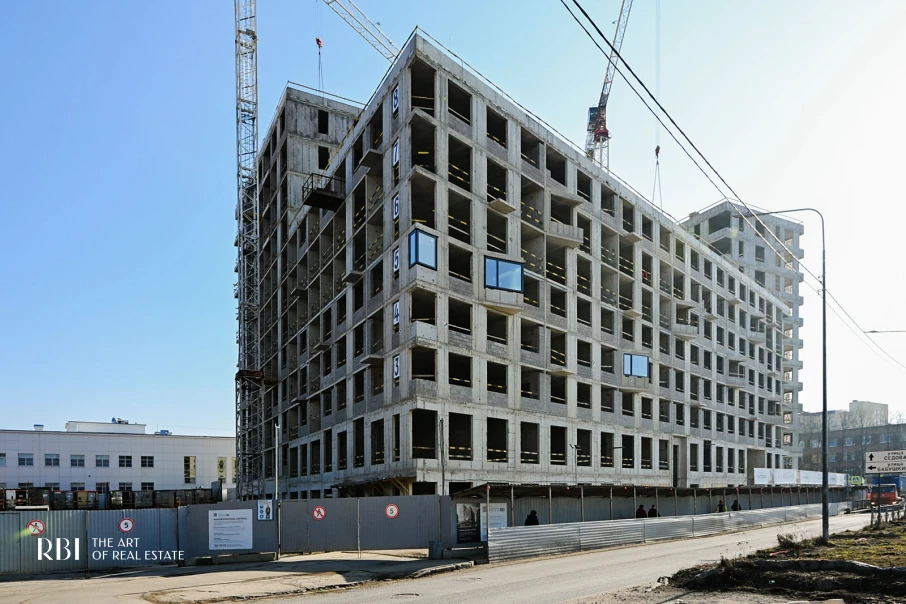

Март 2026

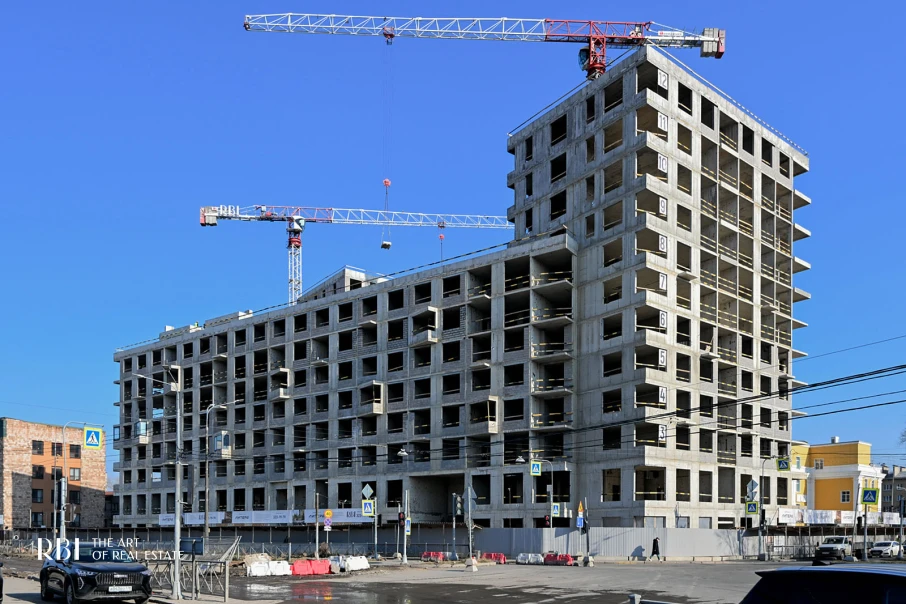

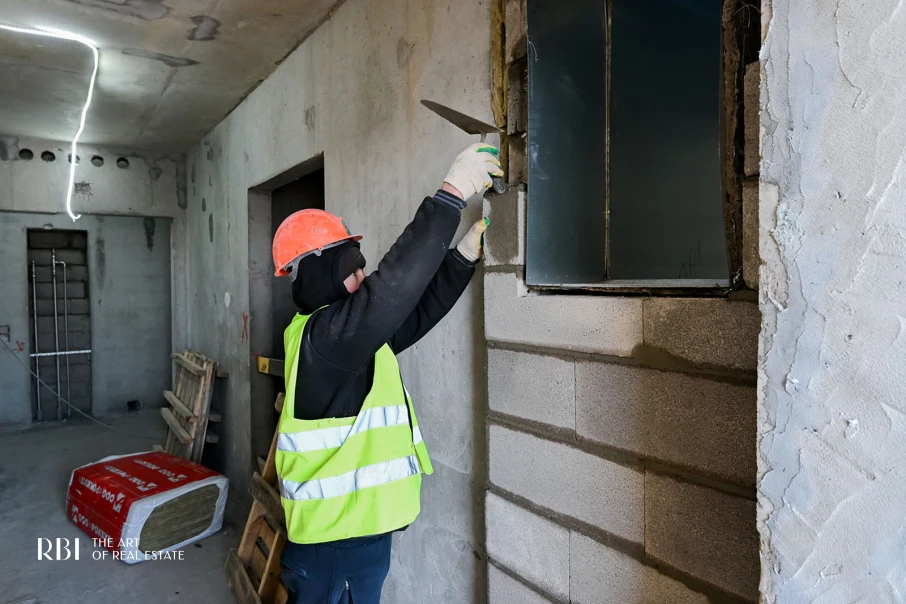

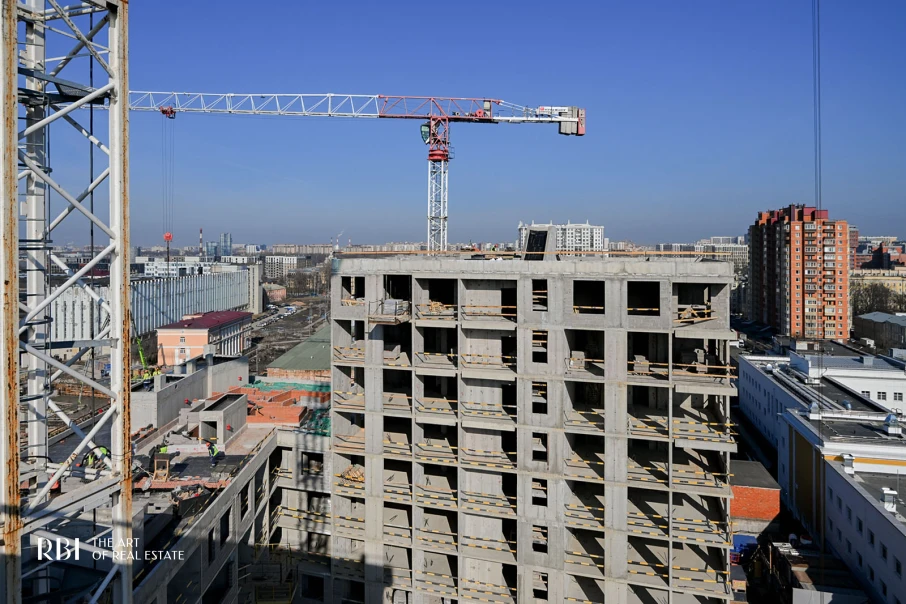

Кладка на шестом–восьмом этажах
Наружные стены и перегородки выложены с первого по пятый этаж, сейчас кладка идёт на шестом–восьмом во всех секциях. Монтируют отопление, вентиляцию, водопровод, канализацию и электрику, идёт кровля.

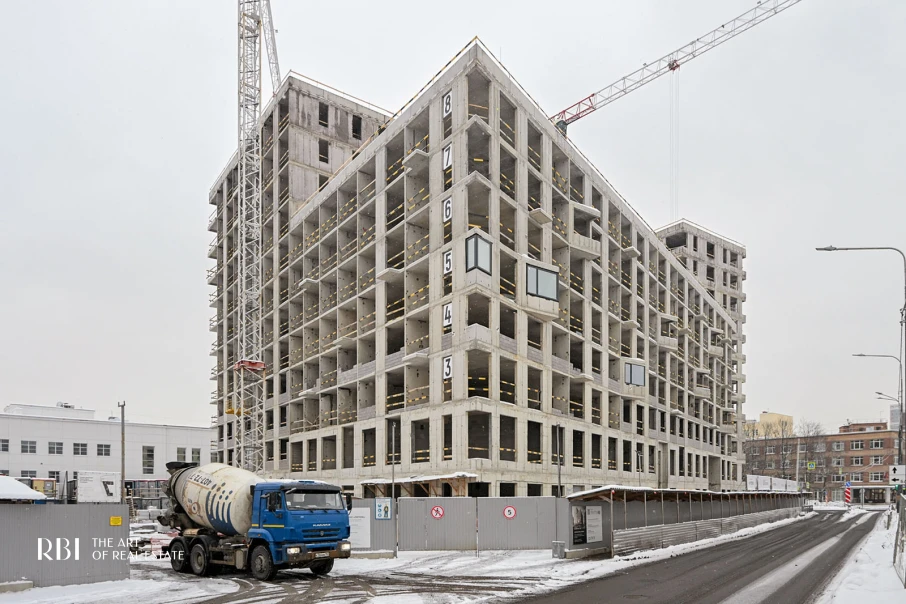

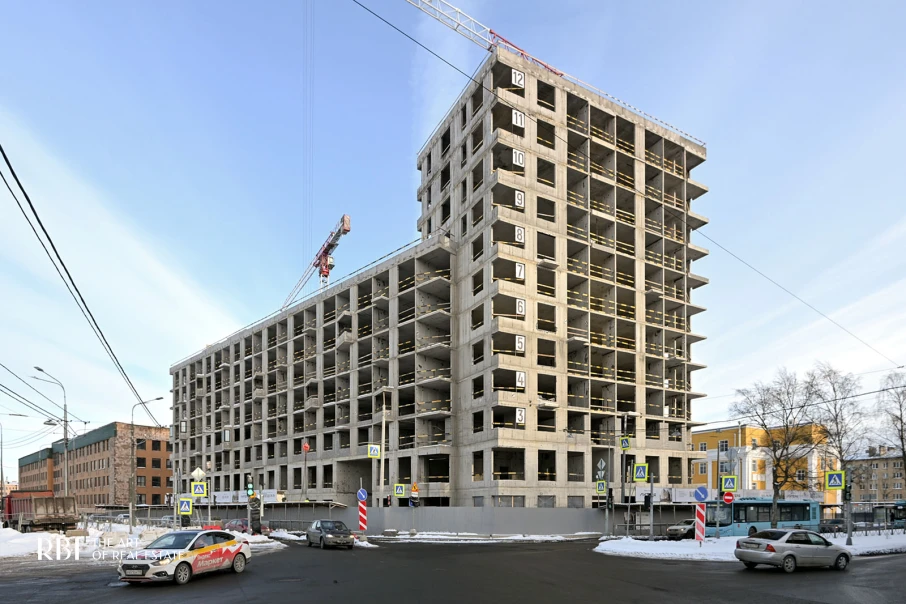

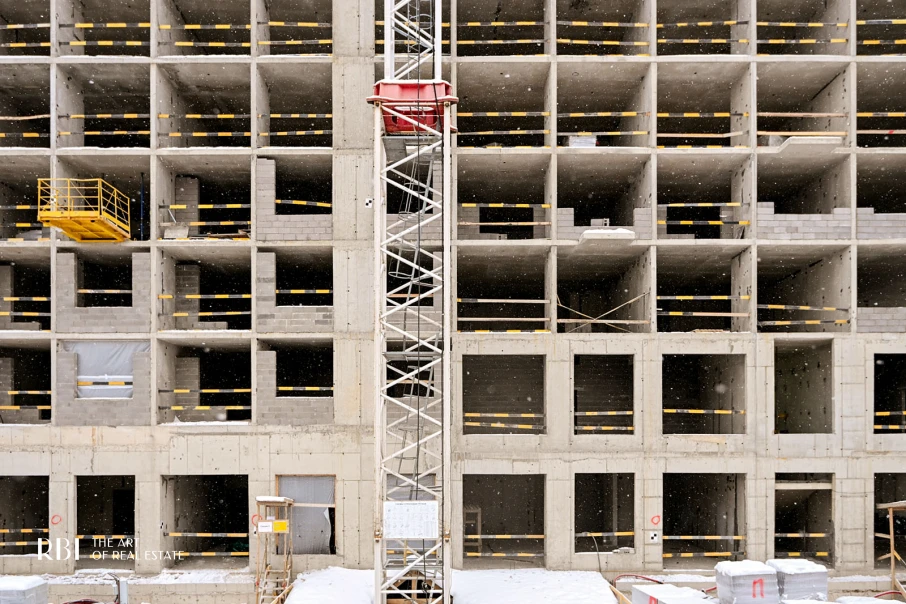

Февраль 2026

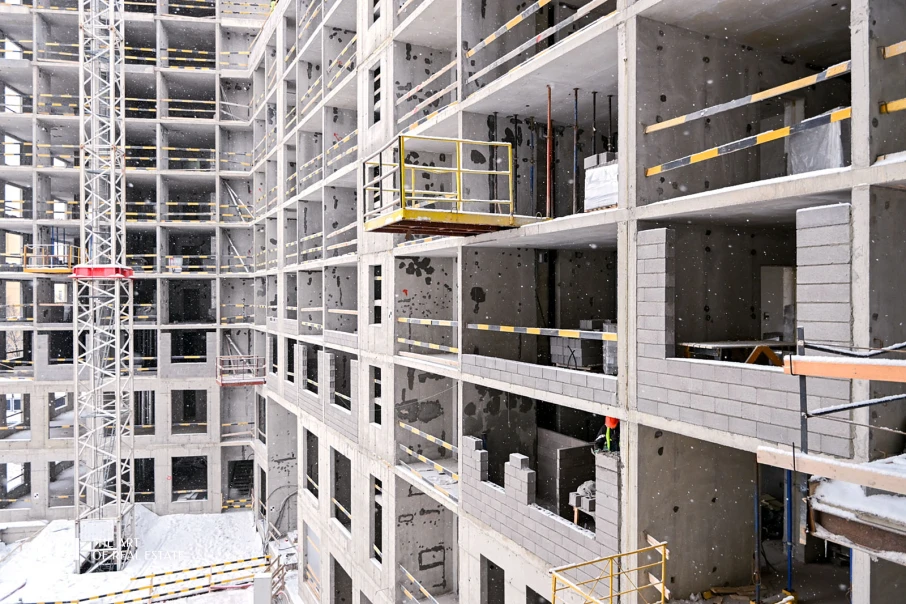

Кладка на третьем–пятом этажах
Наружные стены и перегородки из бетонного камня выкладывают на третьем, четвёртом и пятом этажах во всех секциях. Идёт монтаж отопления, вентиляции, водопровода и канализации.

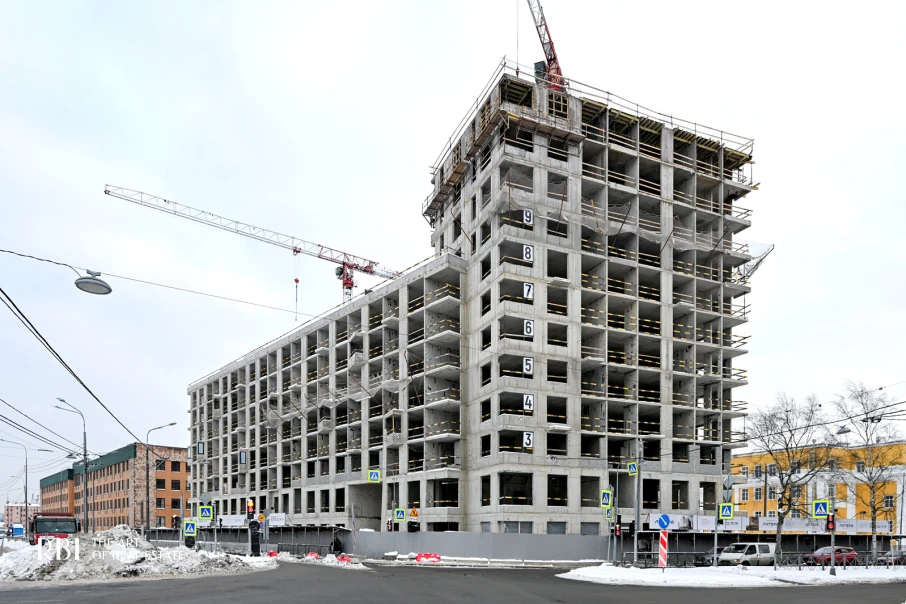

Январь 2026

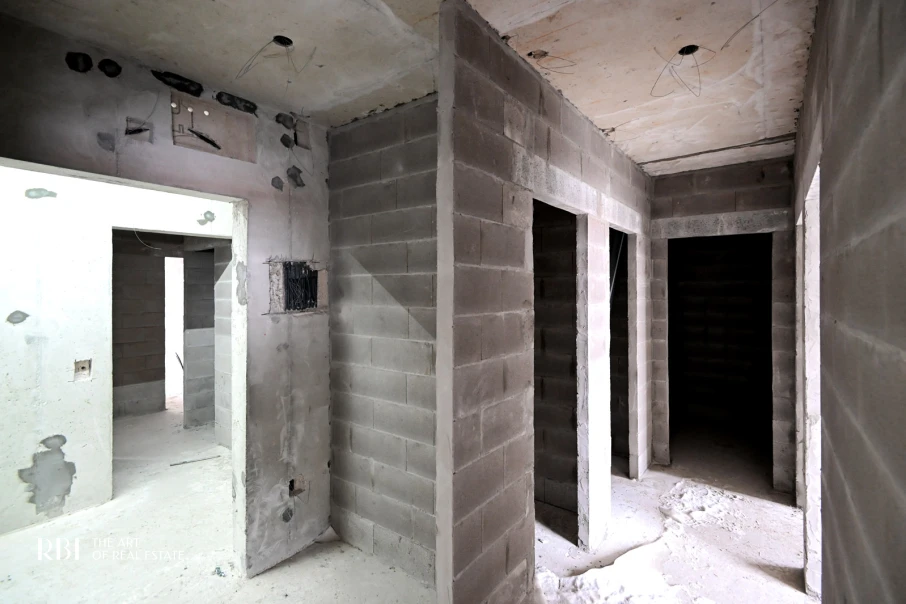

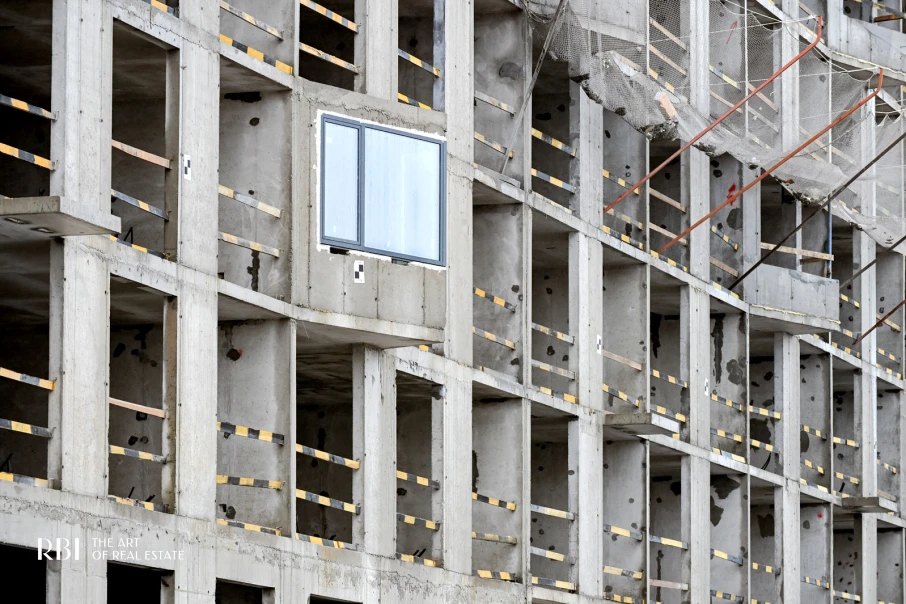

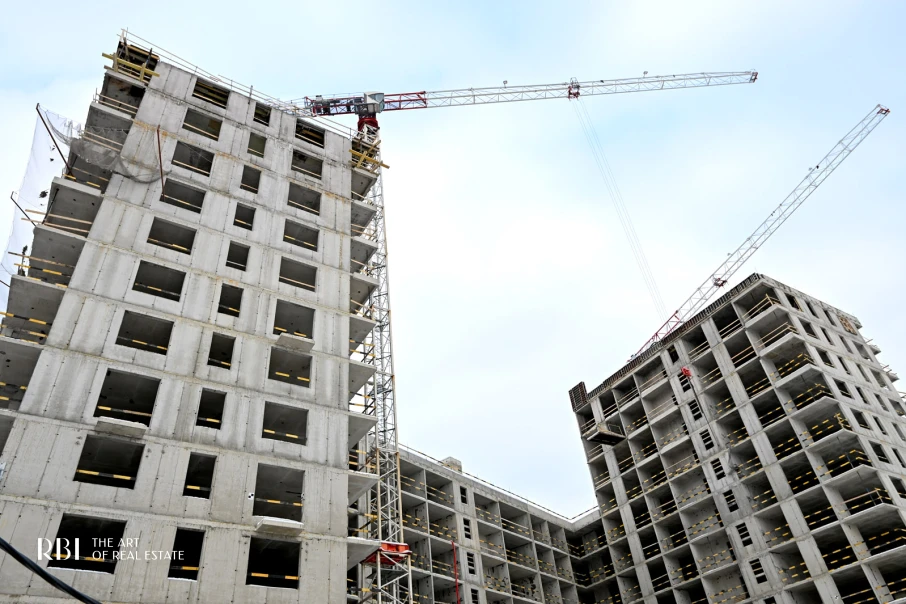

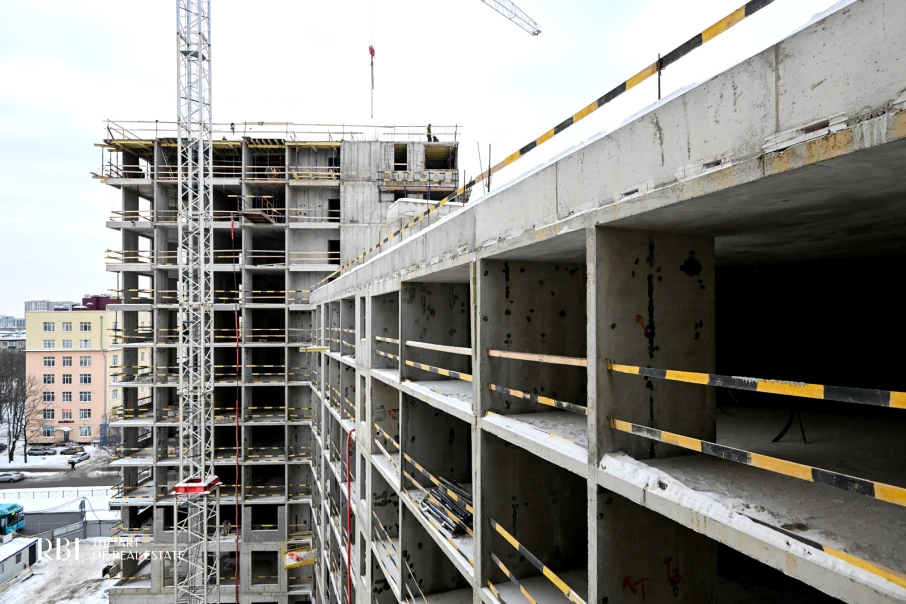

Монолит закончен
В январе завершили монолитные работы: каркас готов во всех секциях. Кладка перегородок идёт на третьем этаже, продолжается монтаж внутренних инженерных сетей.

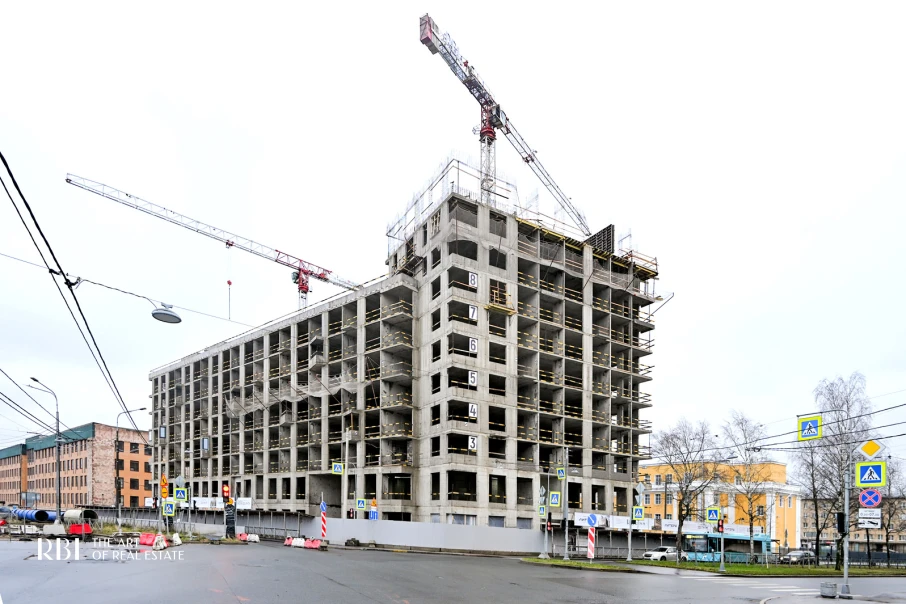

Декабрь 2025

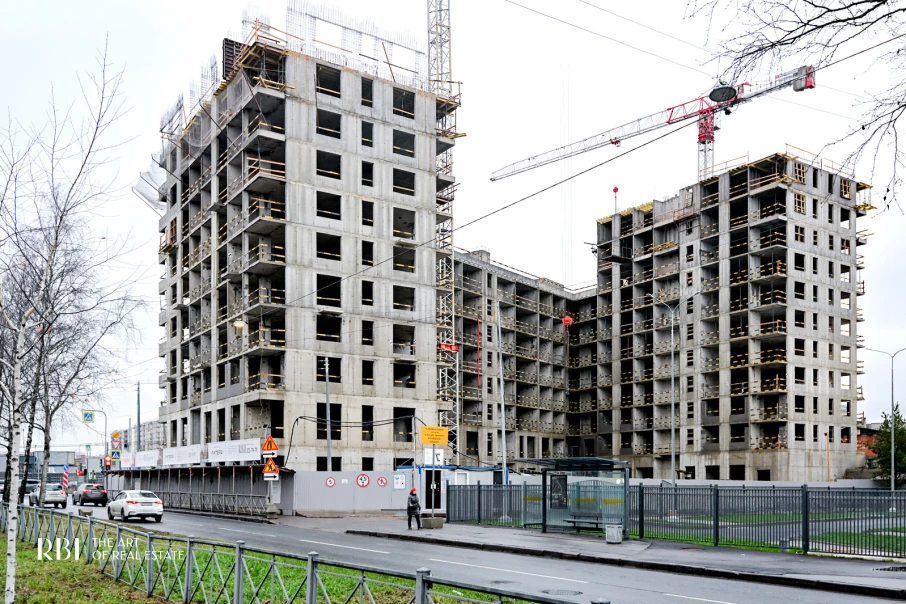

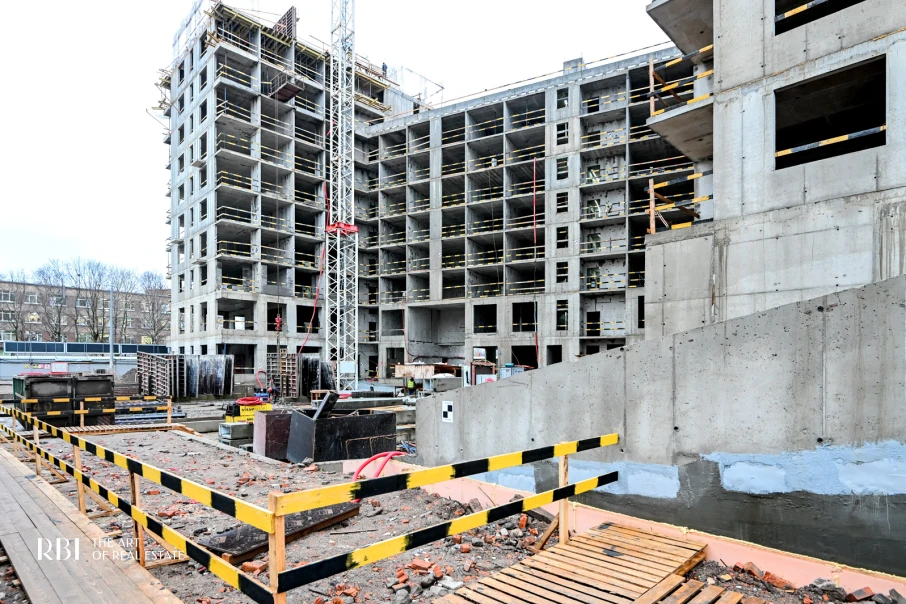

Восьмиэтажные секции готовы
Секции 2 и 3 по восемь этажей закончены по монолиту. Двенадцатиэтажная секция 1 готова до одиннадцатого этажа включительно, секция 4 возводит стены одиннадцатого. Кладка во всех секциях на третьем этаже. Начали монтаж отопления, вентиляции, водопровода и канализации.

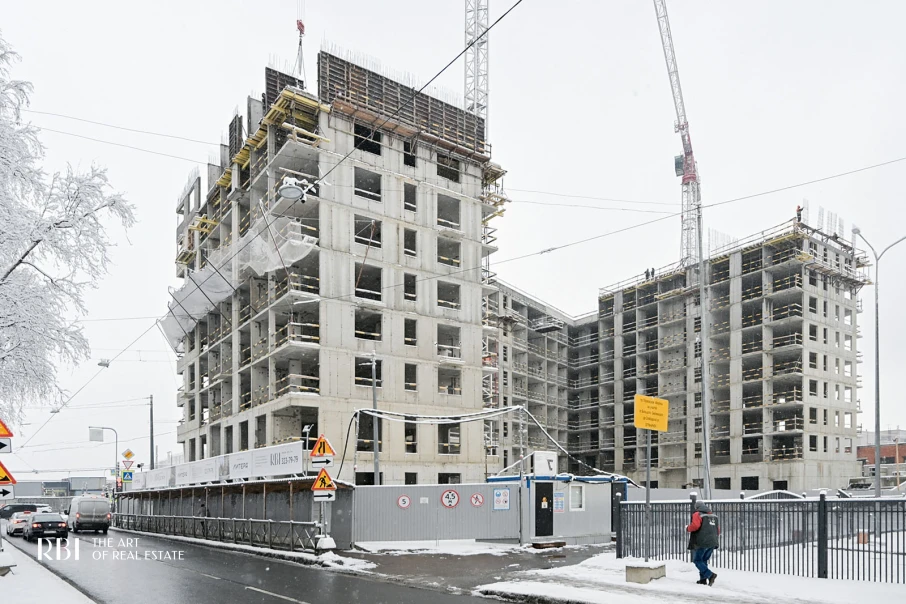

Ноябрь 2025

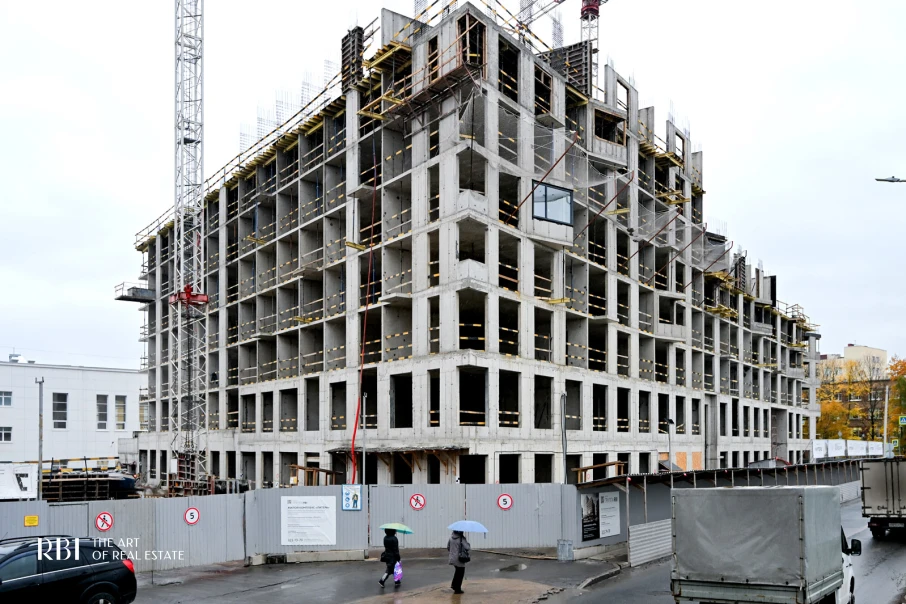

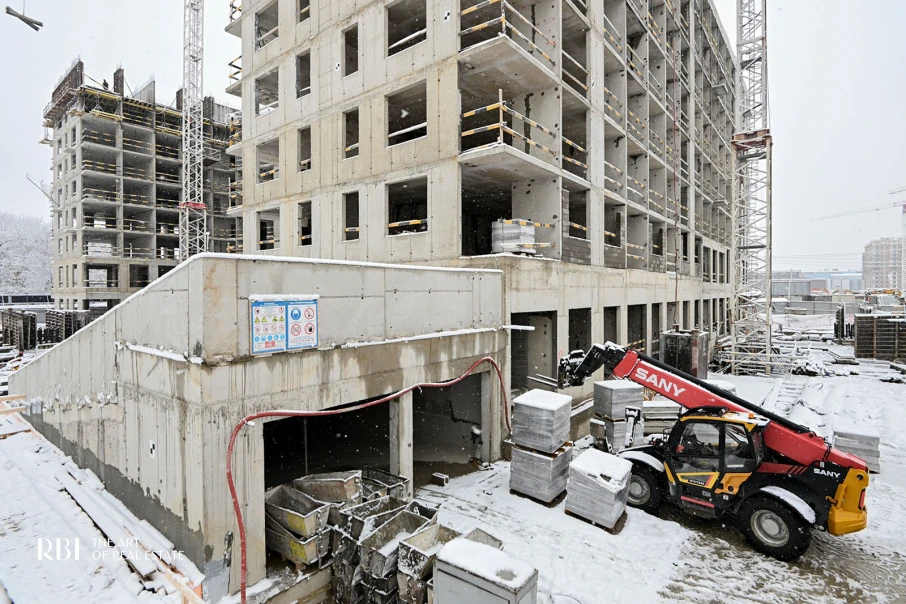

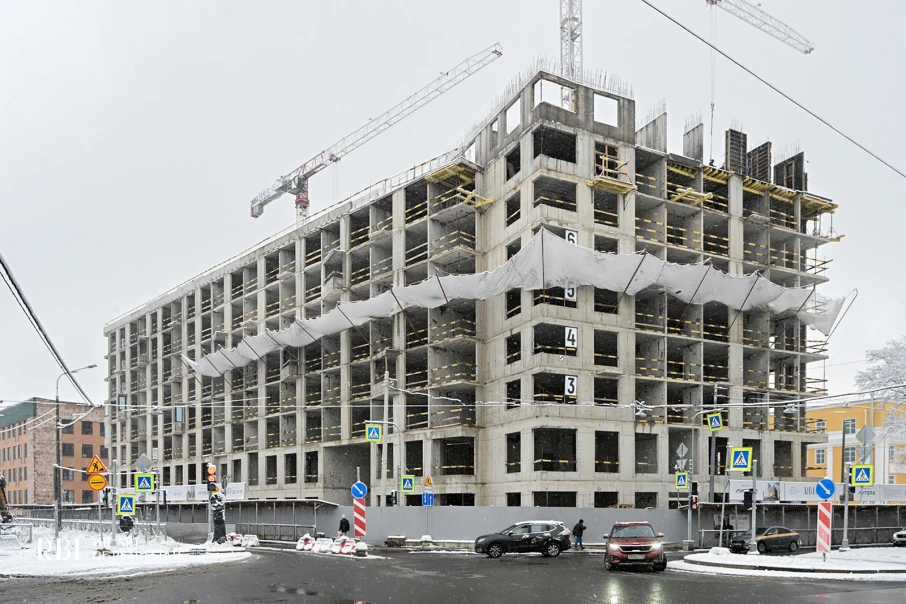

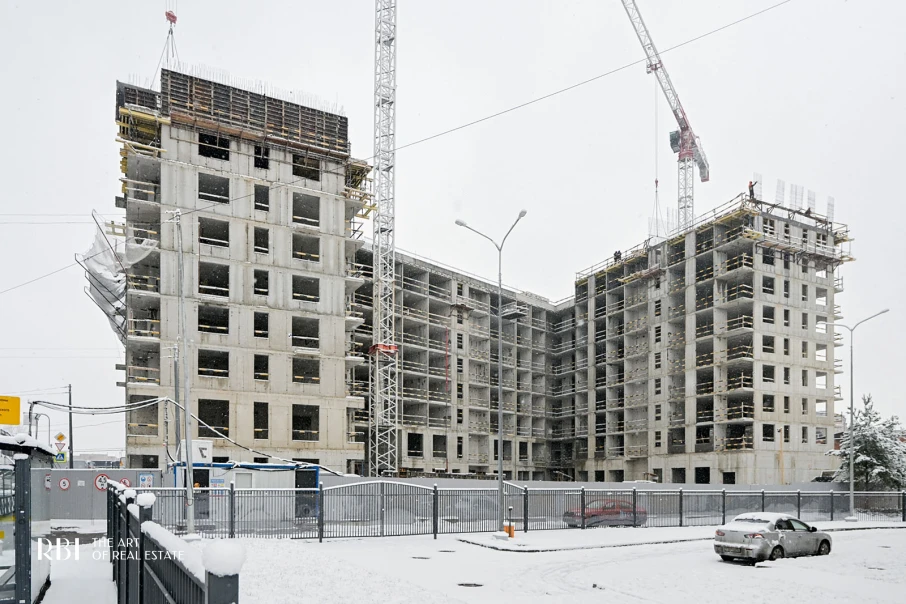

Секция 1 на девятом этаже
Секция 1 закрыла девять этажей, секция 4 возводит стены девятого. Секция 2 по монолиту закончена, секция 3 вышла на кровлю. Кладка стен в секциях 1–3 дошла до второго этажа, в секции 4 идёт на первом.

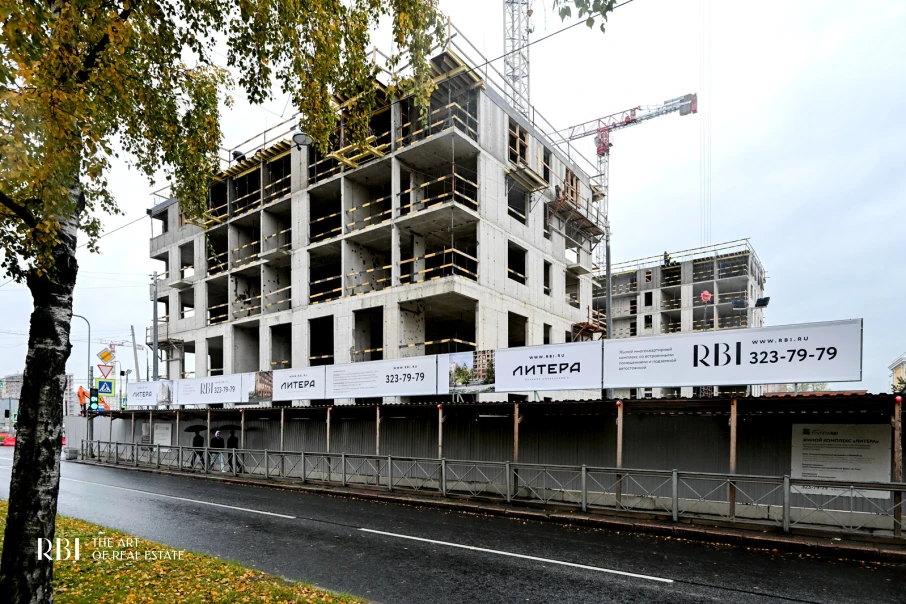

Октябрь 2025

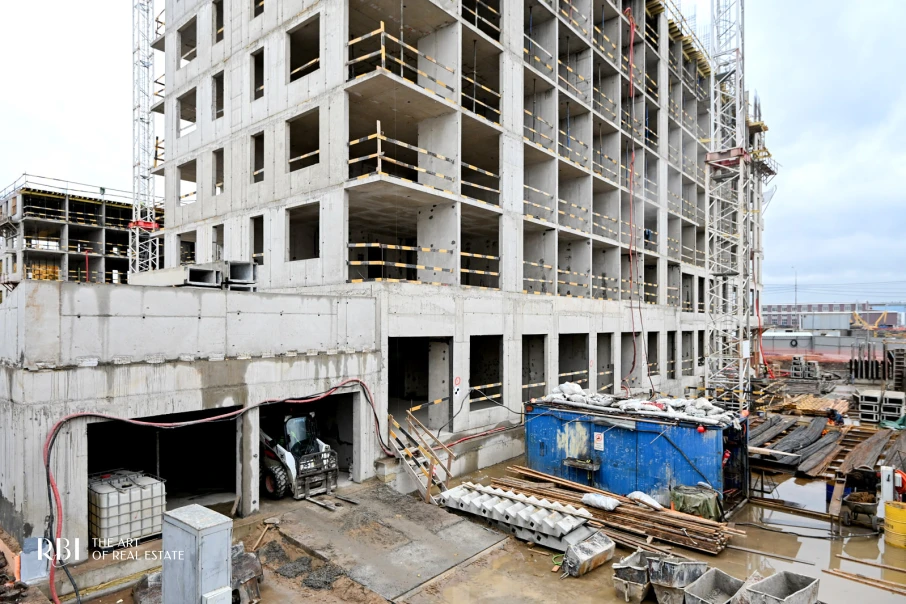

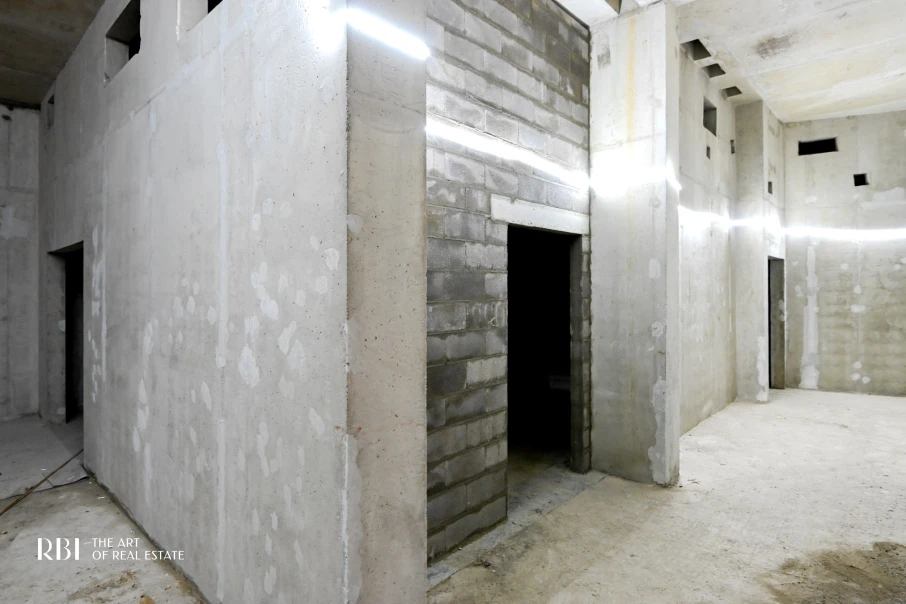

Шпунт извлечён полностью
Шпунтовое ограждение котлована извлечено целиком. В секциях 1 и 2 готов восьмой этаж, в секции 3 — седьмой, в секции 4 эти работы выполнены наполовину. Началась кладка: в подземном паркинге она готова на 75 %.

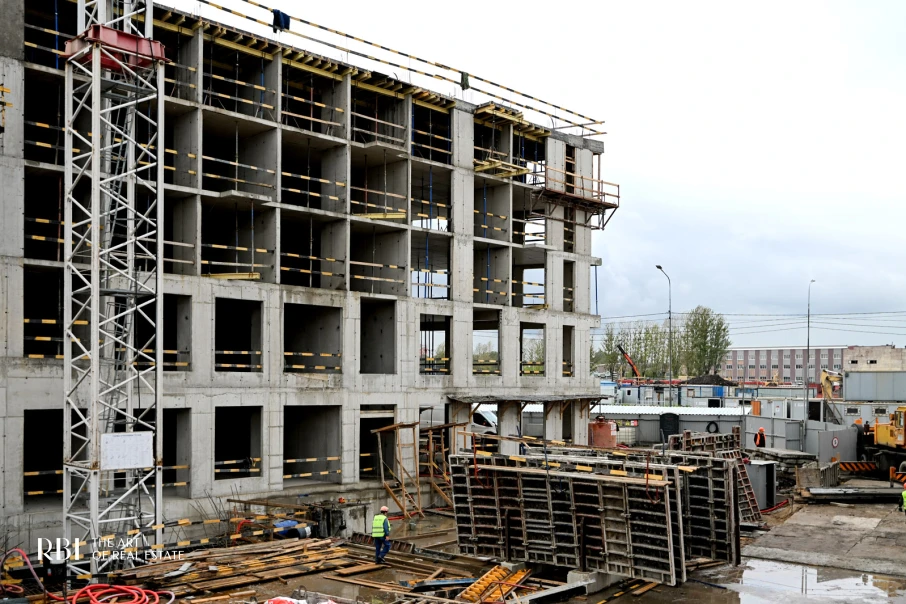

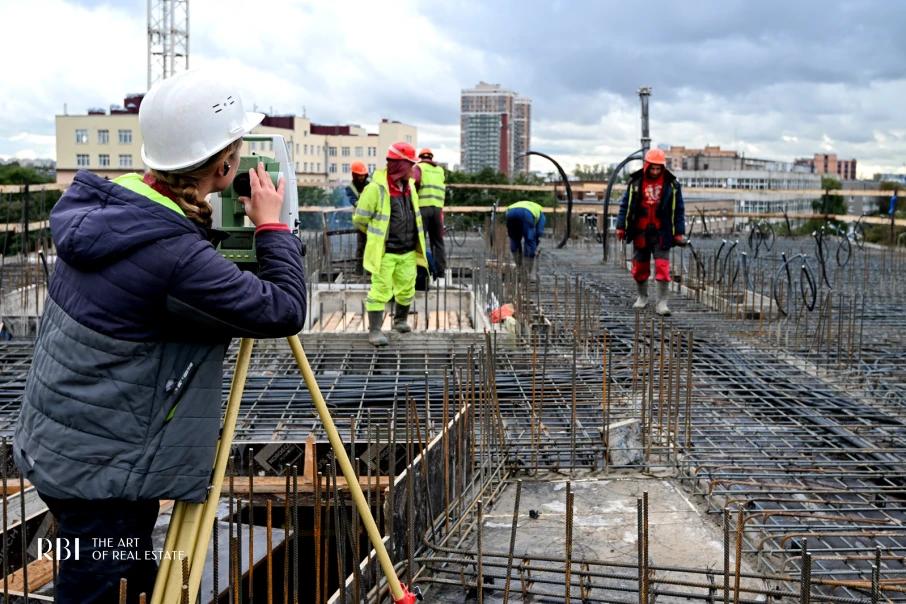

Сентябрь 2025

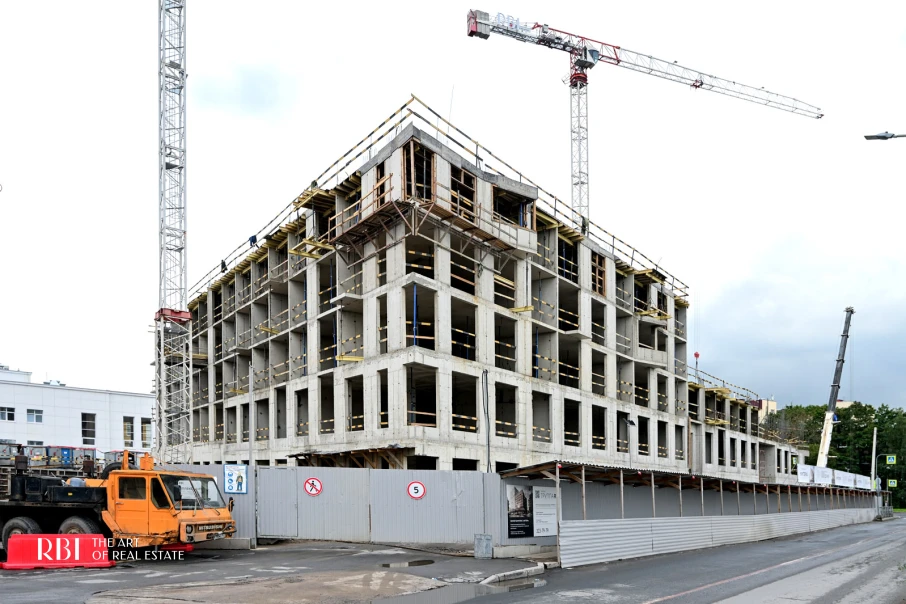

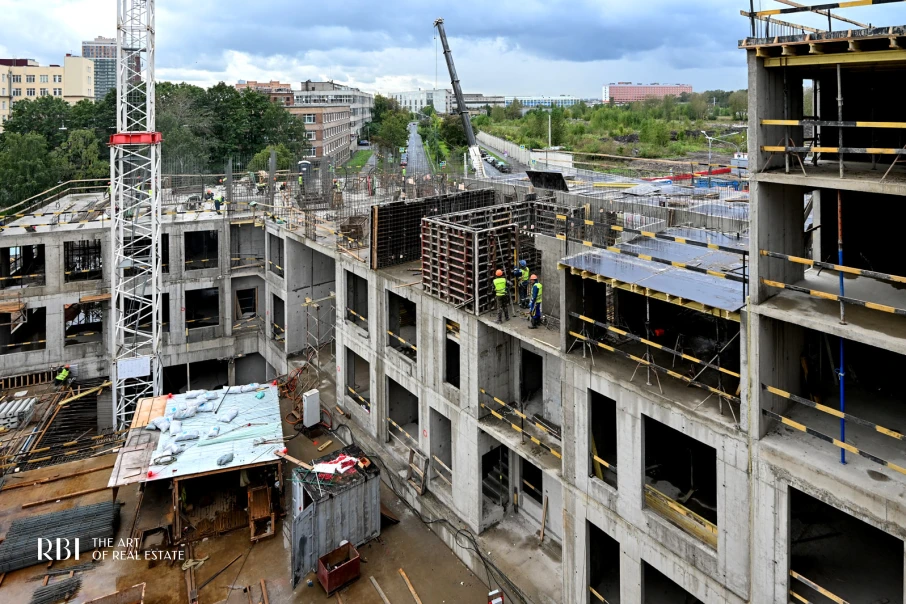

Начали извлекать шпунт
Пазухи котлована засыпаны, крепления шпунта сняты, сам шпунт начали извлекать. Секция 1 закрыла пятый этаж, секция 2 начала шестой, у секции 3 готовы три этажа, секция 4 возводит третий.
Август 2025

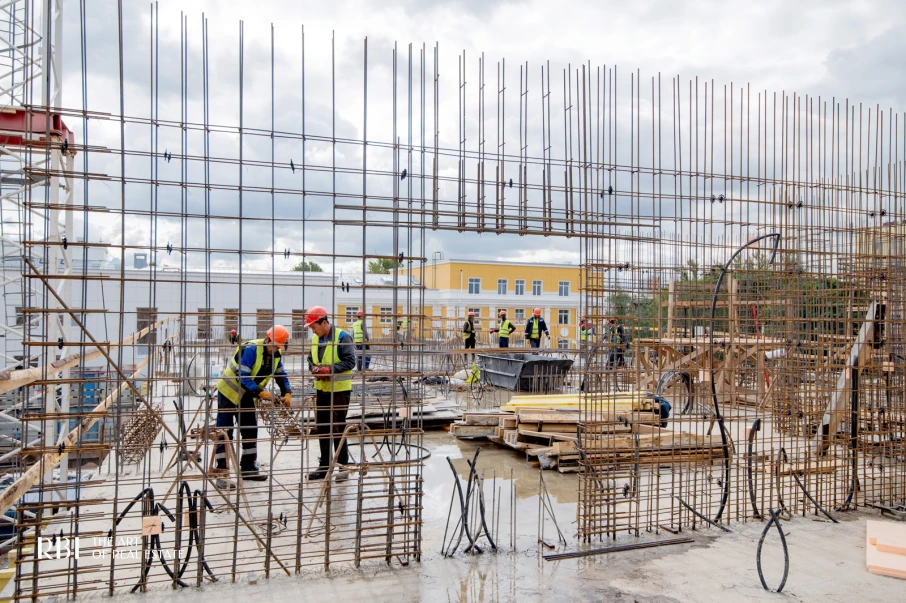

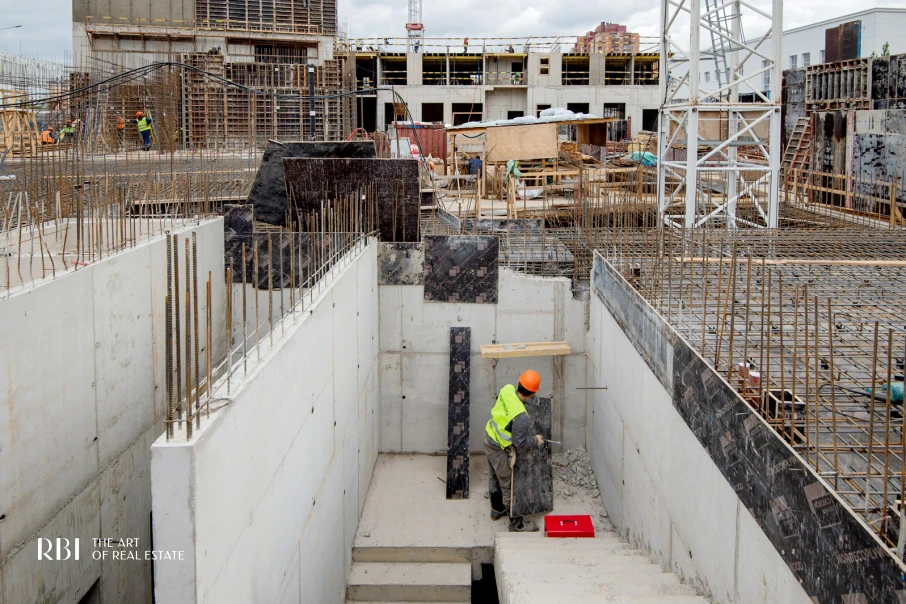

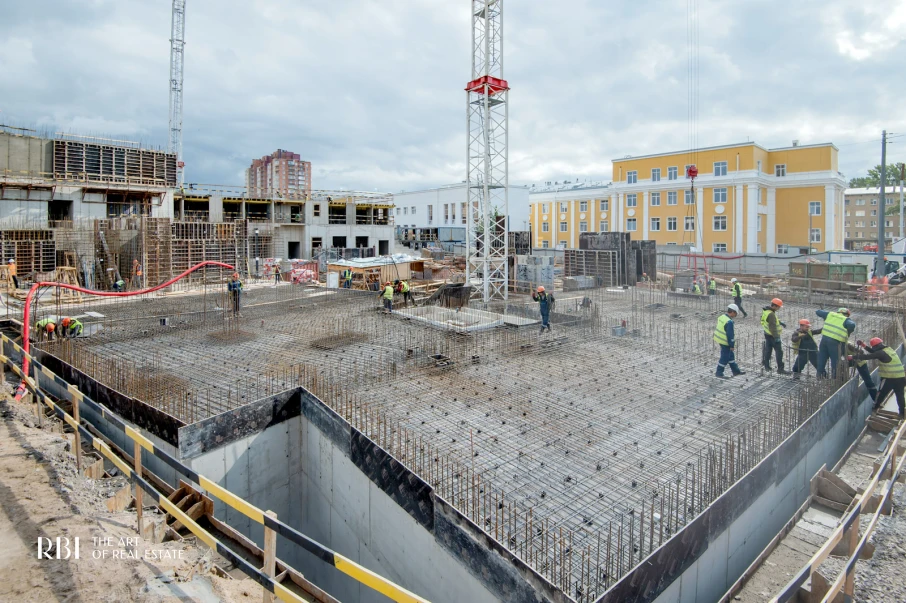

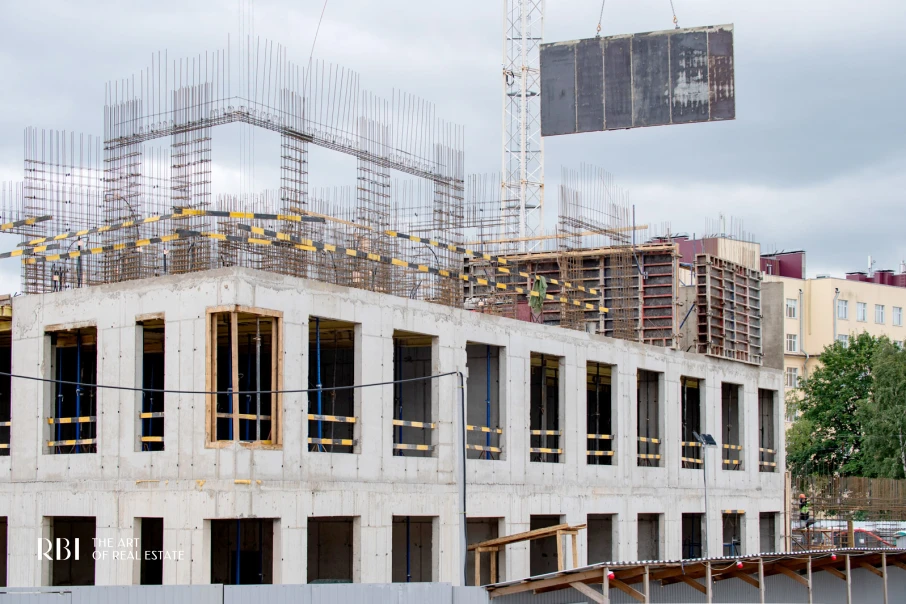

Фундамент готов, дом растёт
Фундамент и цокольная часть готовы, загидроизолированы и утеплены. Начали обратную засыпку котлована и разбирают крепления шпунта. Секции 1 и 2 возводят стены третьего этажа, секции 3 и 4 со стороны улицы Бабушкина — первого.

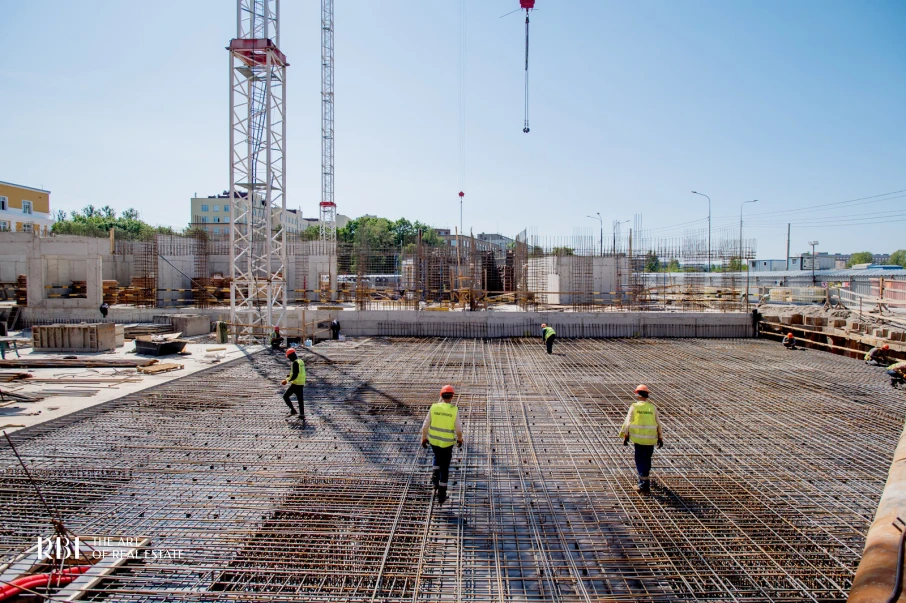

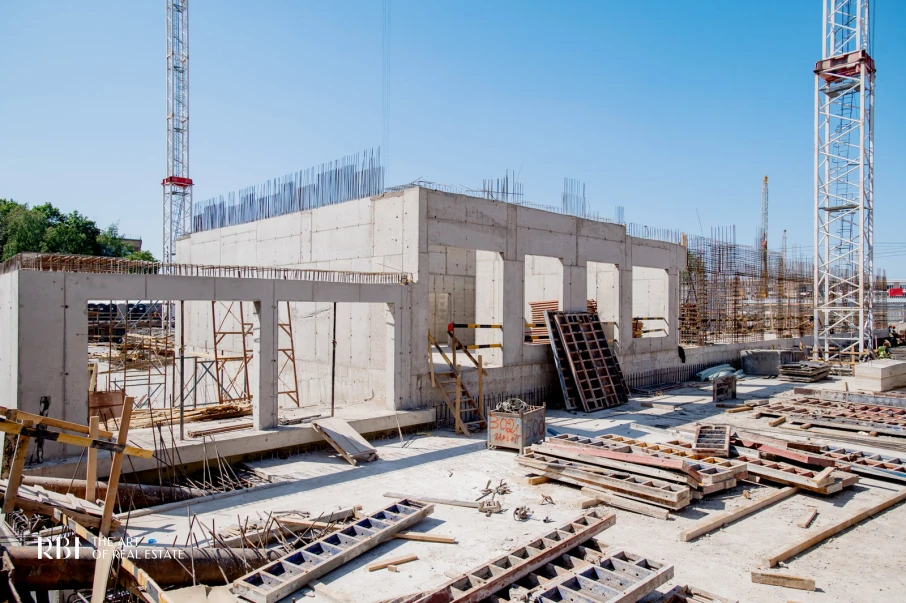

Июль 2025

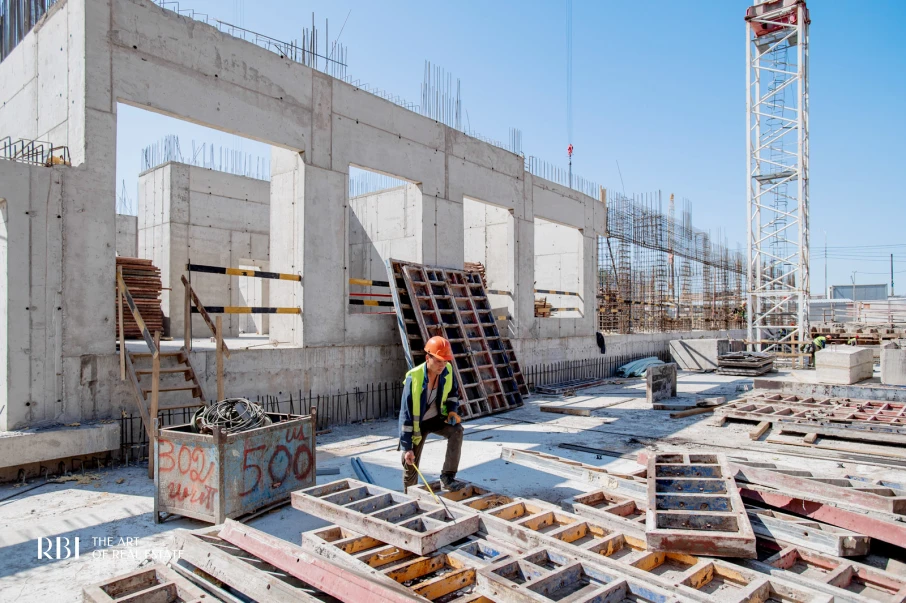

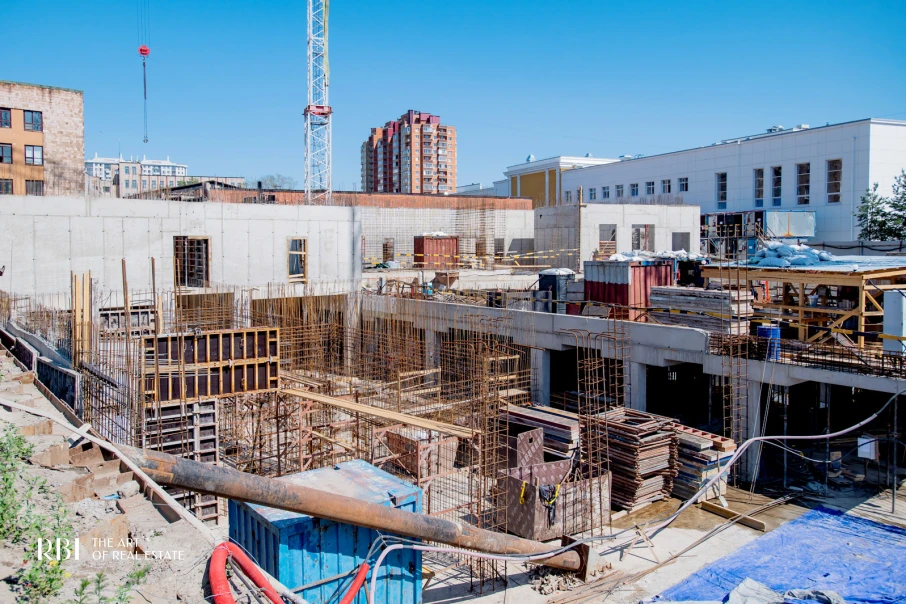

Дом вышел из-под земли
Котлован и крепление шпунта закончены. Продолжают фундаментные плиты и стены цоколя с гидроизоляцией. Начали надземные конструкции: заканчивают стены первого этажа.

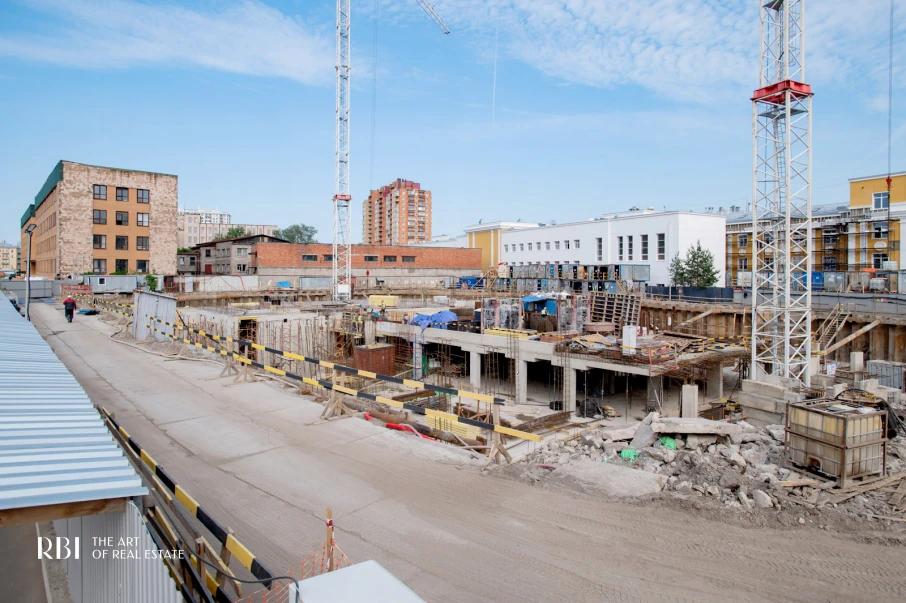

Июнь 2025

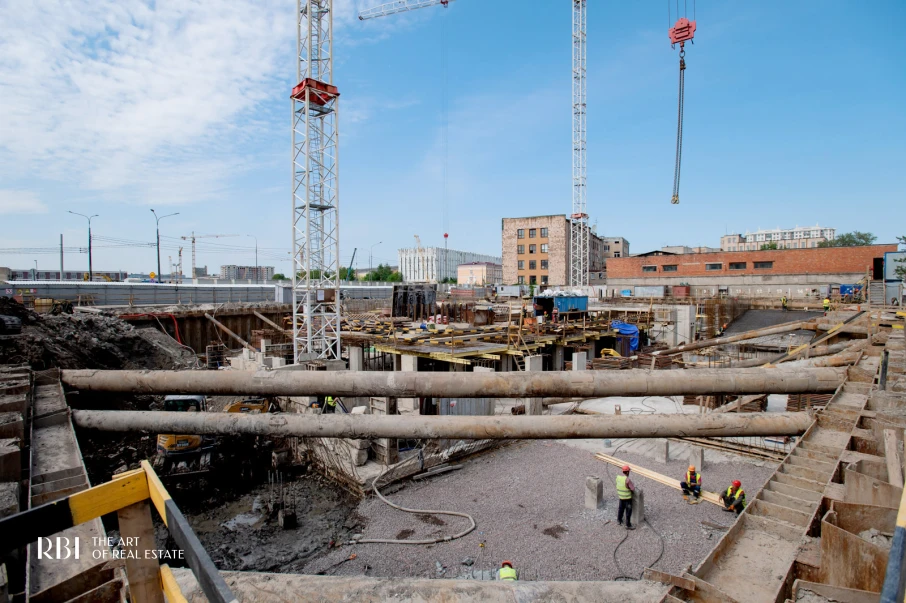

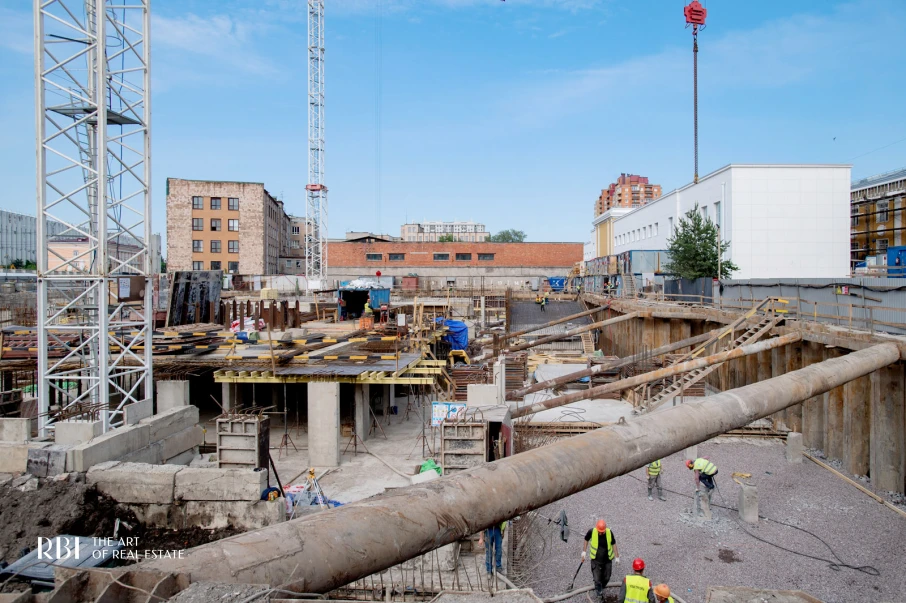

Растёт цокольный этаж

Продолжают копать котлован, заливать фундамент и гидроизолировать его. Возводят стены и колонны цокольной части.

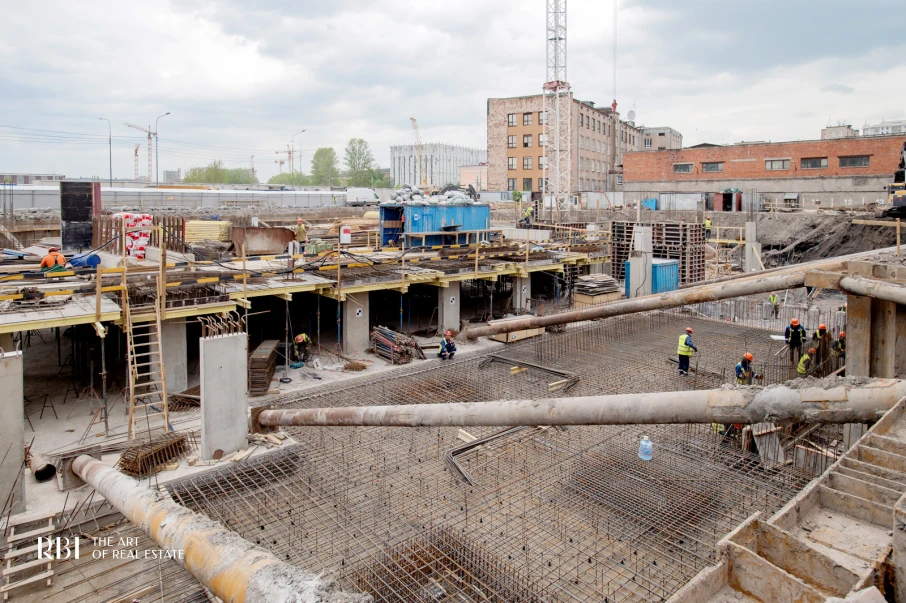

Май 2025

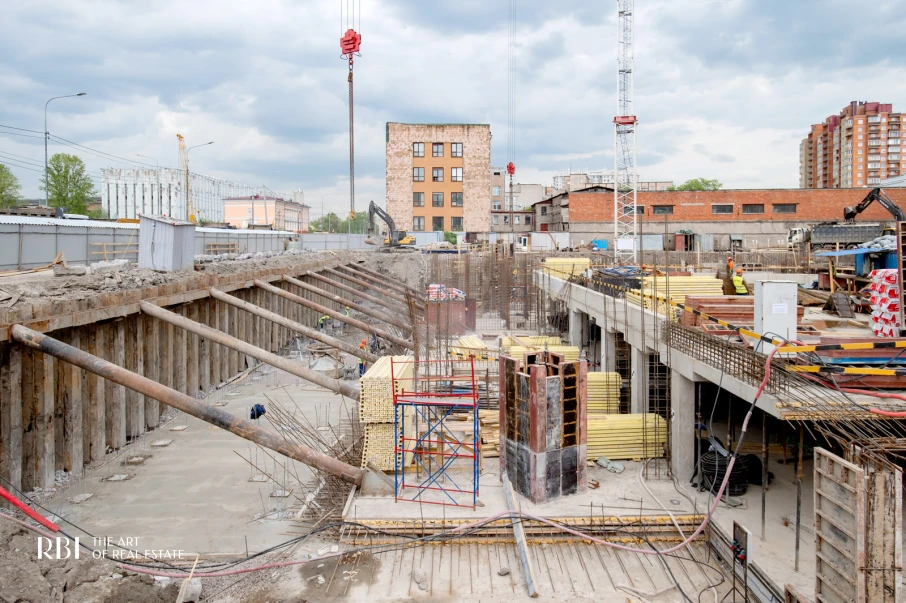

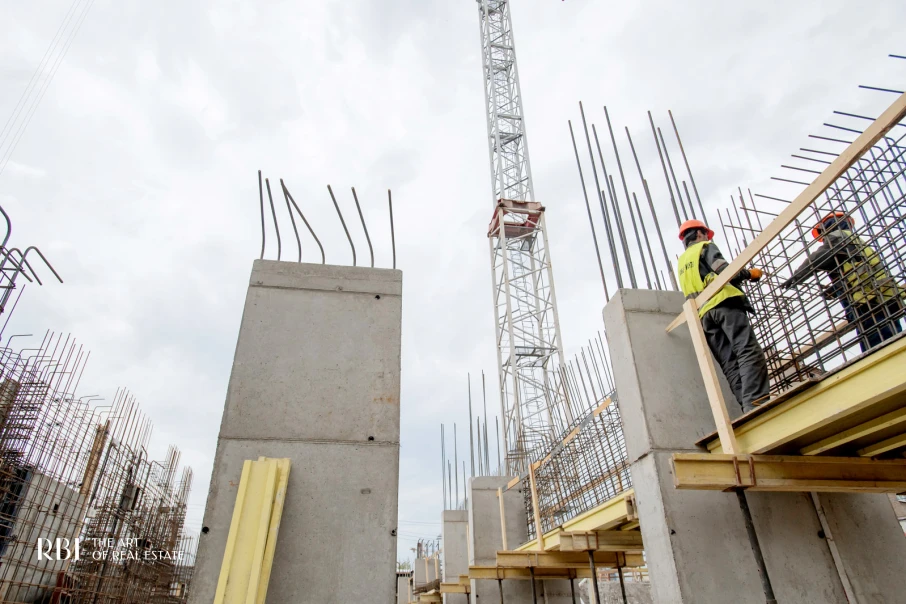

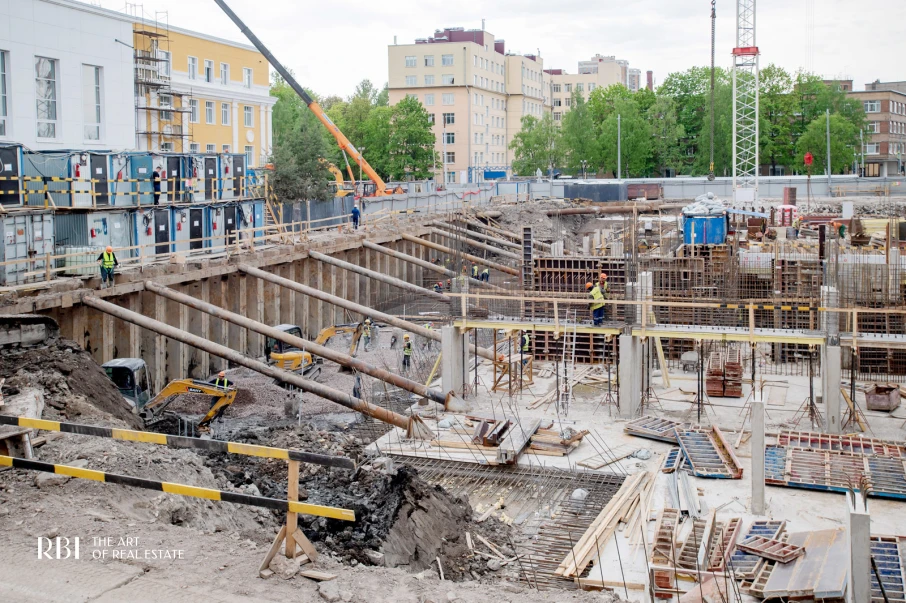

Оба башенных крана на месте
Котлован копают дальше, заливают и гидроизолируют фундаментные плиты. Начали стены и колонны цокольной части. Смонтированы оба башенных крана.

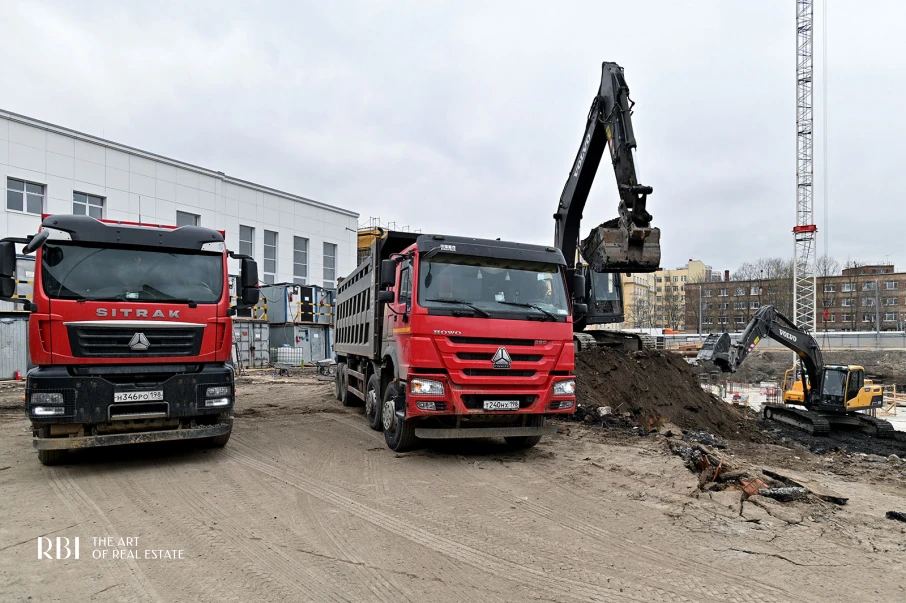

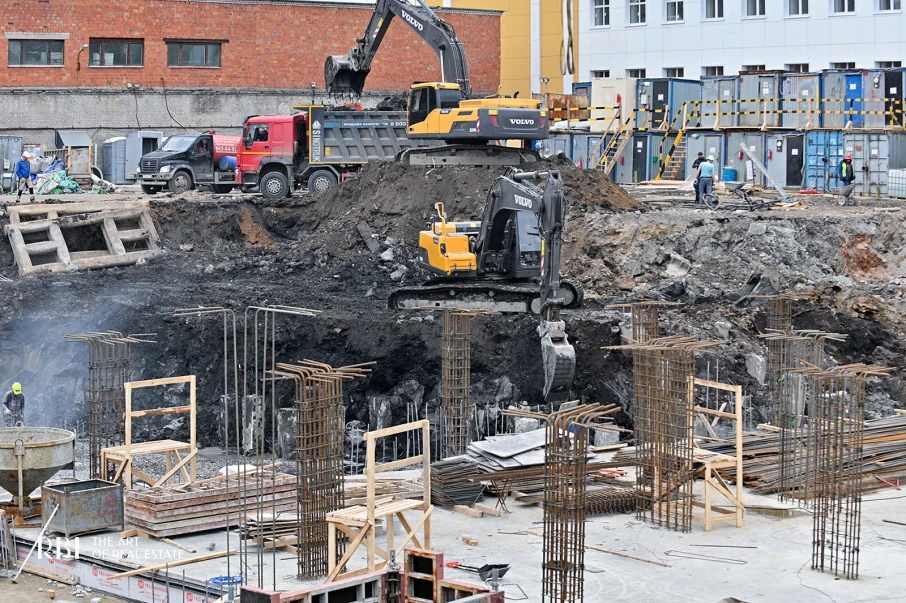

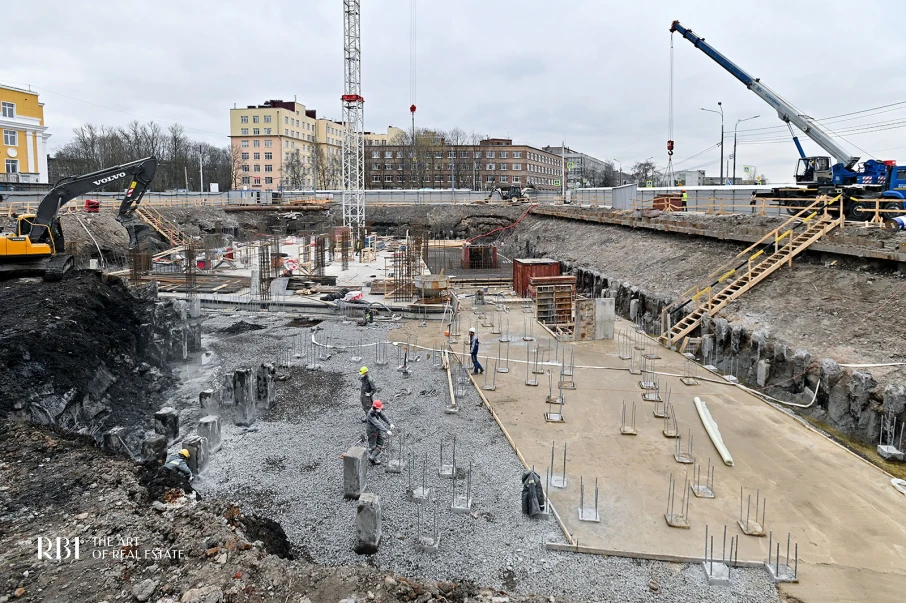

Апрель 2025

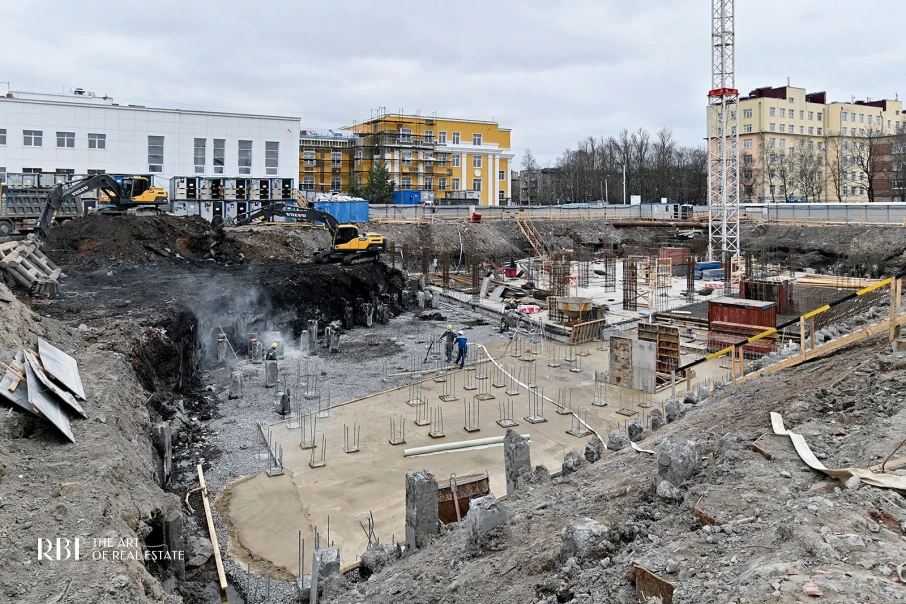

Поставили первый кран
Продолжают котлован и фундамент, гидроизолируют фундаментные плиты. Смонтирован первый из двух башенных кранов.

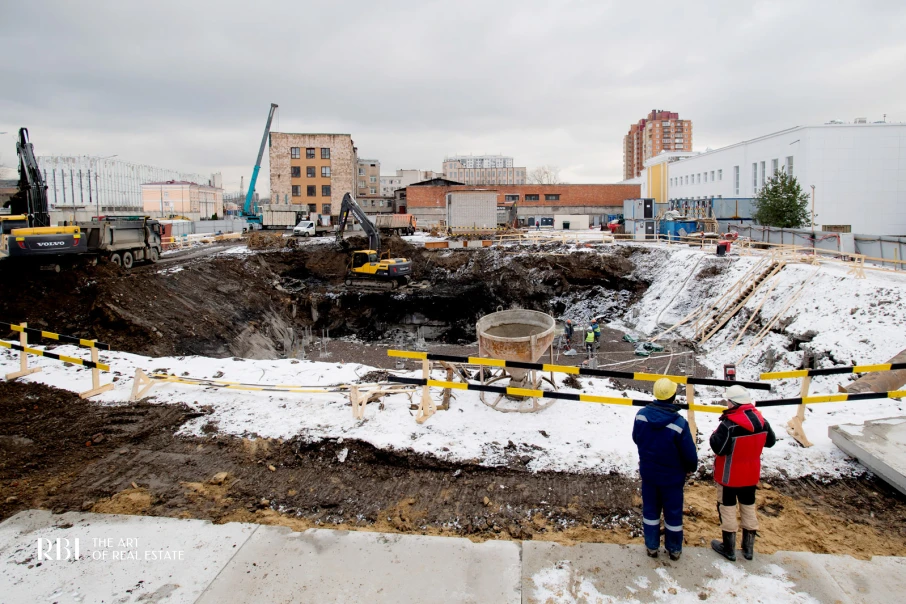

Март 2025

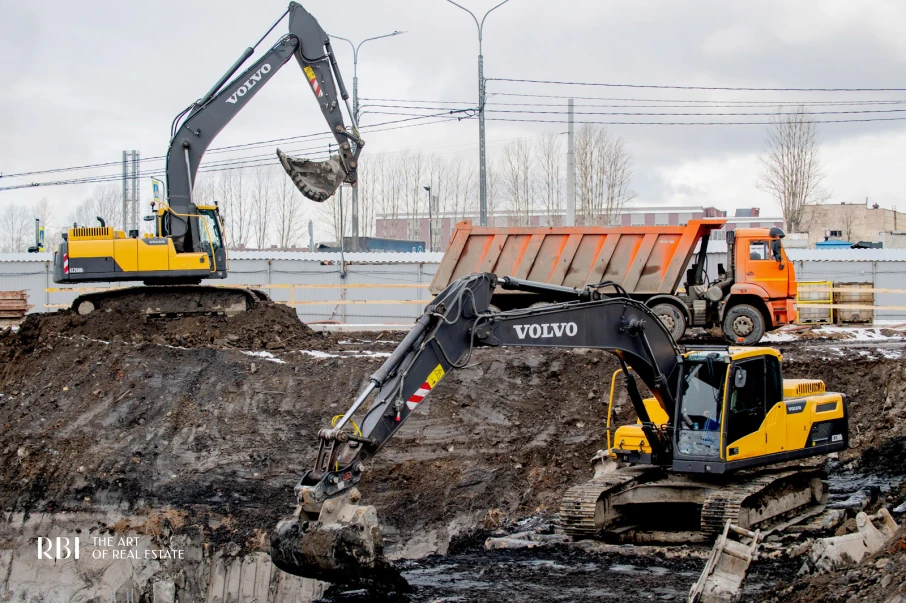

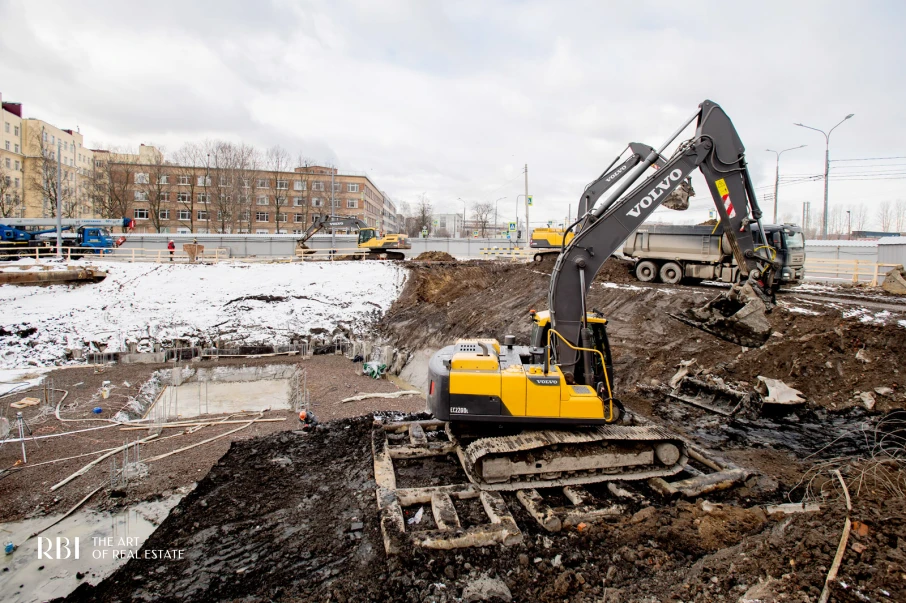

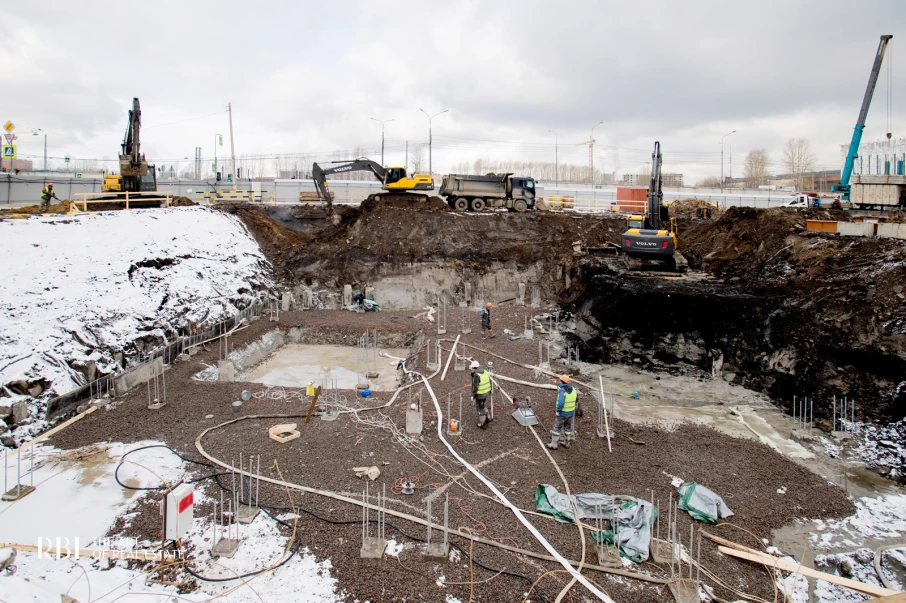

Свайное поле готово
В марте закончили свайное поле и обвязочную балку шпунта, монтируют его крепления. Начали котлован, щебёночное основание и фундаментную плиту.

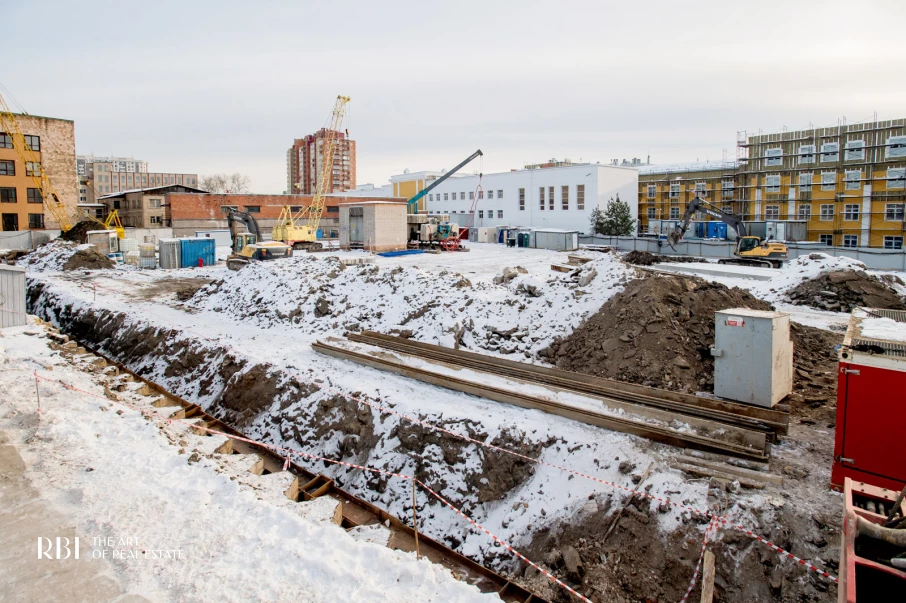

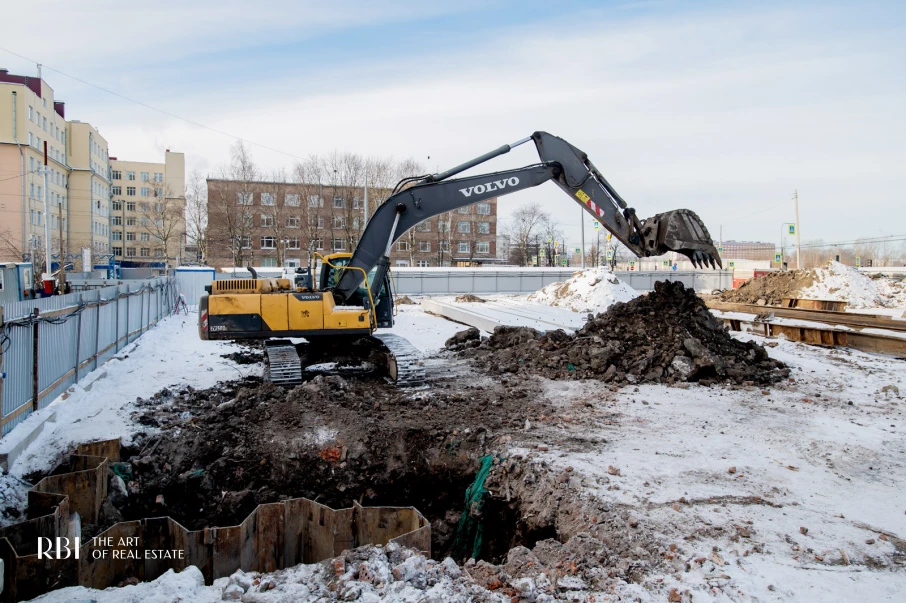

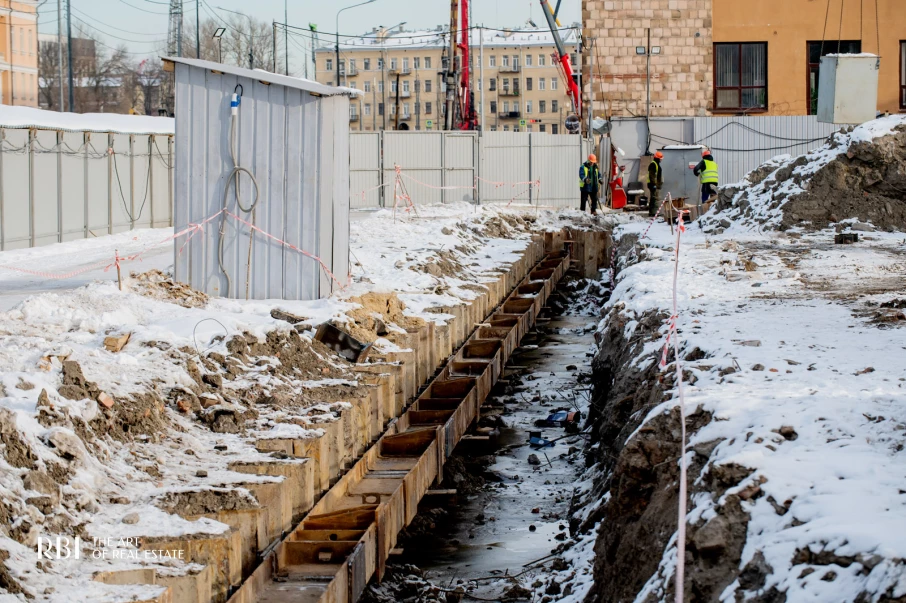

Февраль 2025
670 свай из 715
Шпунтовое ограждение котлована погружено полностью, продолжается обвязочная балка. К концу февраля погружено 670 свай из 715 по проекту.

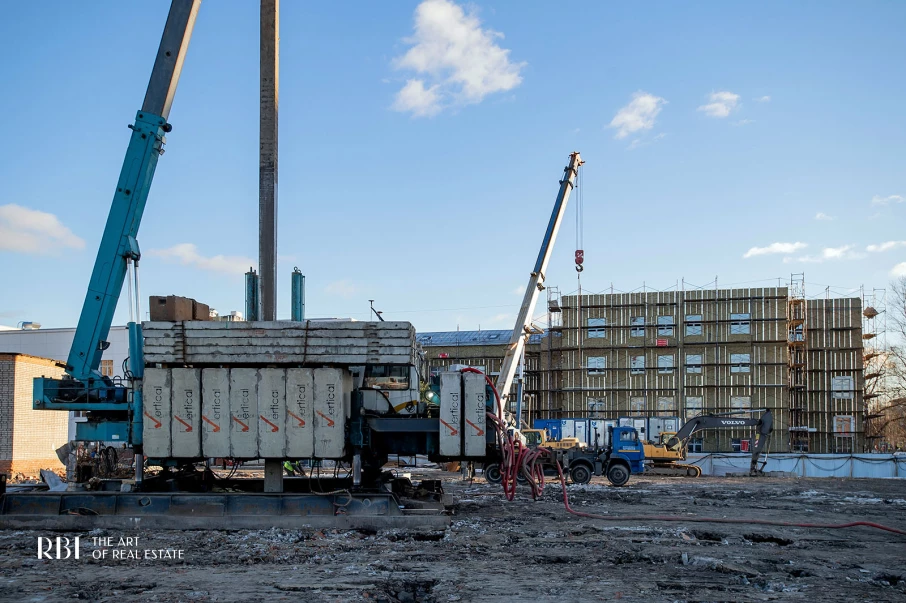

Январь 2025

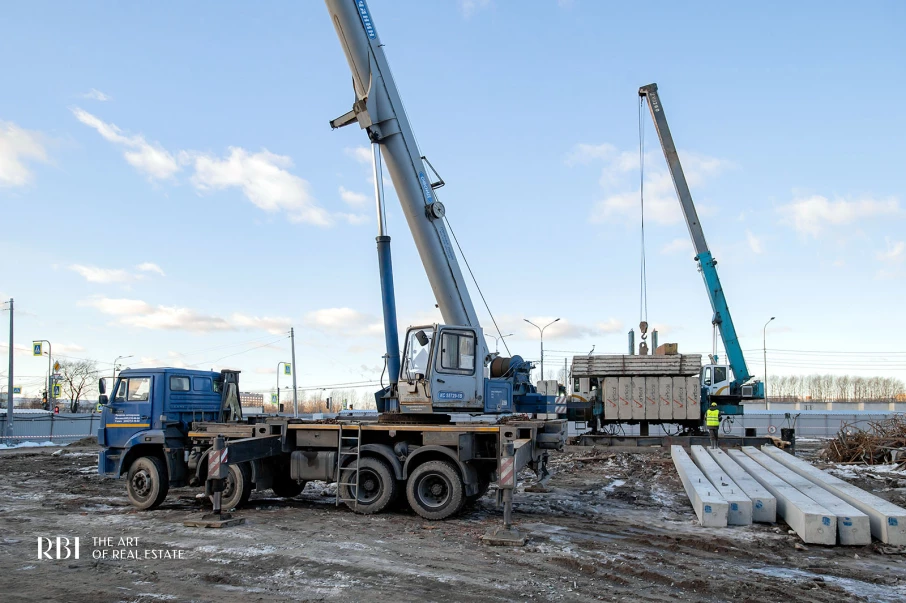

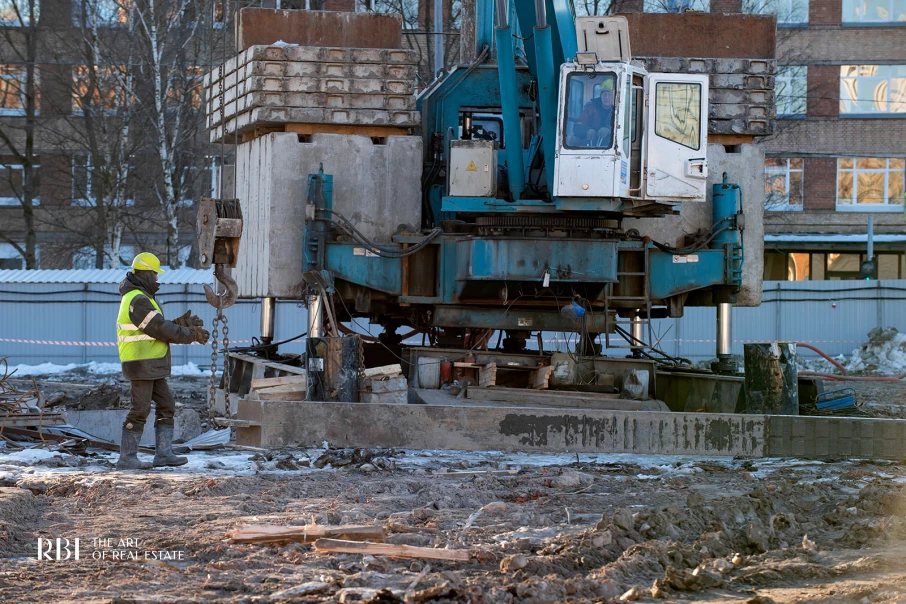

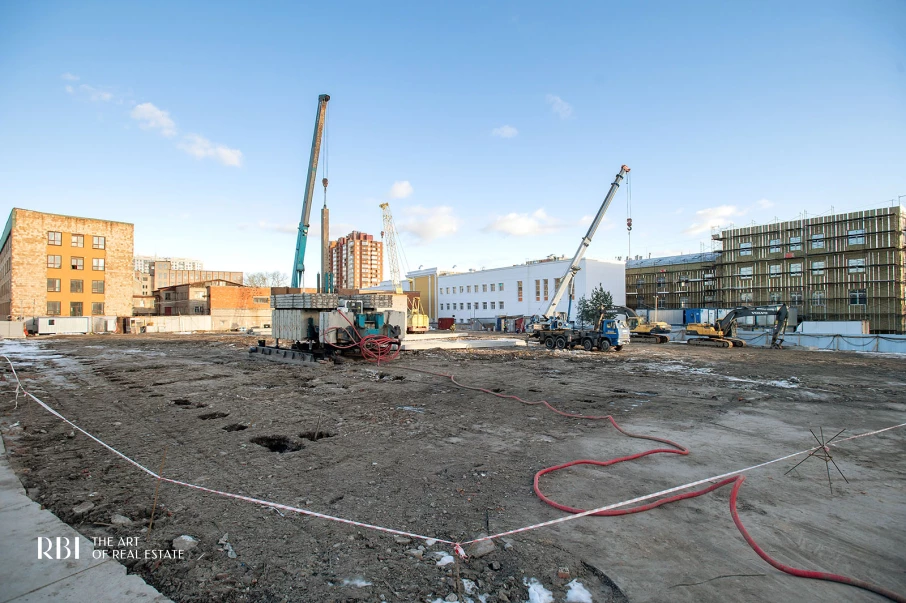

Идут сваи и шпунт
Погружают сваи и шпунт котлована. Подземные кабели электричества и связи выносят за границы участка. Временные сети электричества, водопровода и канализации для стройки готовы, начат монтаж обвязочной балки шпунта.
Фото и сведения о работах взяты из ежемесячных отчётов застройщика RBI (Эр Би Ай), пересказ наш. Сверено 27 сентября 2026 года. Срок сдачи по проекту — 3 квартал 2027 года.
Ввод — 3 квартал 2027
Сроки
сейчасИдут продажи · В продаже квартиры площадью от 33,6 до 121,3 м² в 4 секциях.
3 квартал 2027Ввод в эксплуатацию · Срок, заявленный по проекту.
после вводаПередача ключей · Квартиры передаются с белой отделкой, готовые к ремонту.
Застройщик
Дом возводит петербургский застройщик с собственными жилыми проектами в городе. Инженерные решения, состав отделки и благоустройство двора заданы проектом и зафиксированы в документации.
Проектную декларацию, разрешение на строительство и форму договора присылаем по запросу до бронирования — вместе с ними разбираем сроки и порядок расчётов.
Кто продаёт
Art Estate — агентство недвижимости. Мы продаём квартиры в этом доме по той же цене, что и застройщик: наши услуги покупатель не оплачивает, стоимость квартиры от обращения к нам не меняется.
Подбираем планировку под ваш сценарий, показываем свободные квартиры и сверяем их наличие на день обращения, готовим расчёт по выбранной схеме оплаты, помогаем с ипотекой и зачётом имеющейся квартиры, сопровождаем сделку до подписания договора и приёмки.
Пришлём список свободных квартир с планировками и ценами. Ответим в течение рабочего дня.
Номер нужен, чтобы ответить по этому объекту. Согласие вы даёте нажатием кнопки — текст стоит прямо под ней. Новости и предложения придут, только если отмечена галочка.
Мы используем куки и Яндекс Метрику. Подробнее в политике.
